Добрый день! Есть смета заказчика в Ворде - перебиваю ее со всеми коэффициентами в программе Гранд смета по каждой расценке получаю в два раза меньше. Может чего-то не вижу? Подскажите пожалуйста
Доброе утро. Проверьте пожалуйста сметы подрядчика. транспортные расходы 2,5 % объясняет тем, что это доставка материала от поставщиков им. учитывается ли данная сумма в накладных расходах.чем обосновать? действующий коэффициент на предприятии - 5% - это их внутренний коэффициент. данную сумму они оплачивают монтажникам. должны ли мы дополнительно оплачивать данный коэффициент. Если нет, чем можно обосновать Заранее спасибо
Сообщение отредактировал Muna - Пятница, 13.02.2015, 09:10
Дата: Пятница, 13.02.2015, 09:23 | Сообщение #
Генералиссимус
Тюмень
Награды:
Группа: Модераторы
Город: Тюмень
Сообщений: 5416
Репутация:
Статус: Offline
Muna, коэф-ты в техчастях смотрели? они не применимы? ------------------------------------------------------------------------ а так мешать базы у вас в регионе разрешено?
Дата: Пятница, 13.02.2015, 09:24 | Сообщение #
Генералиссимус
Тюмень
Награды:
Группа: Модераторы
Город: Тюмень
Сообщений: 5416
Репутация:
Статус: Offline
abk63, у нас в регионе официально разрешено - 2,5%. но если считаете, что тратите больше, подтвердите, и хоть 150% ))))
Дата: Понедельник, 16.02.2015, 13:52 | Сообщение #
Рядовой
Челябинск
Награды:
Группа: Пользователи
Город: Челябинск
Сообщений: 4
Репутация:
Статус: Offline

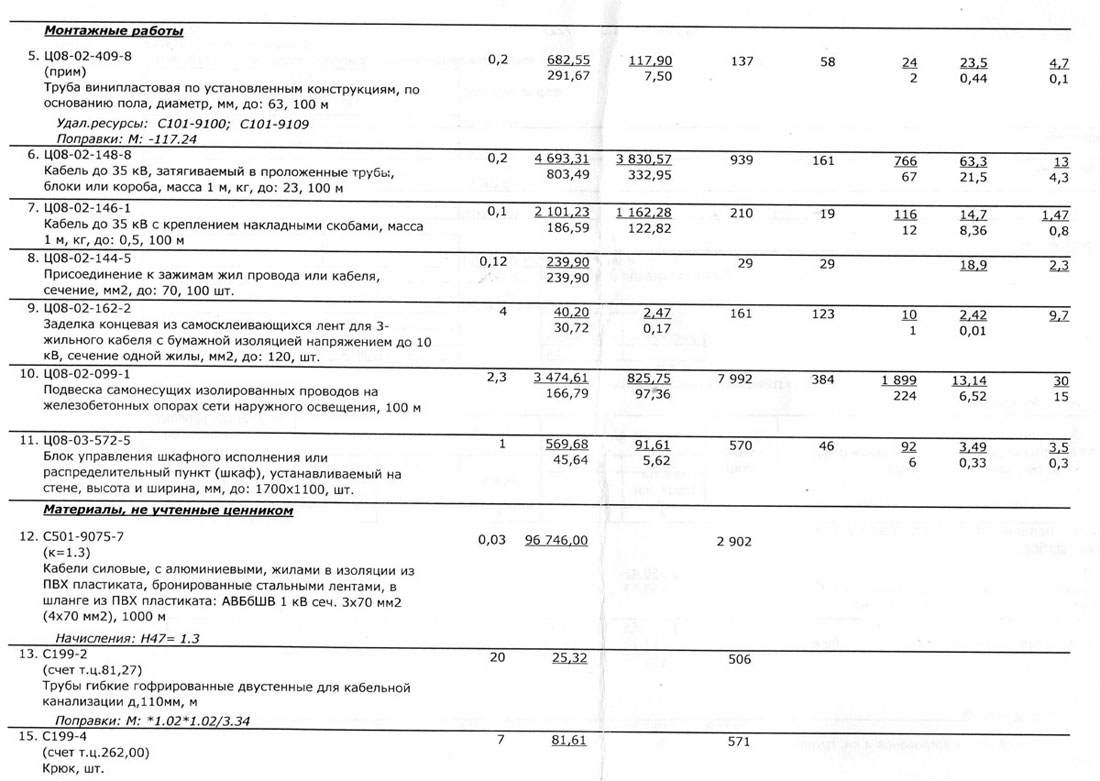

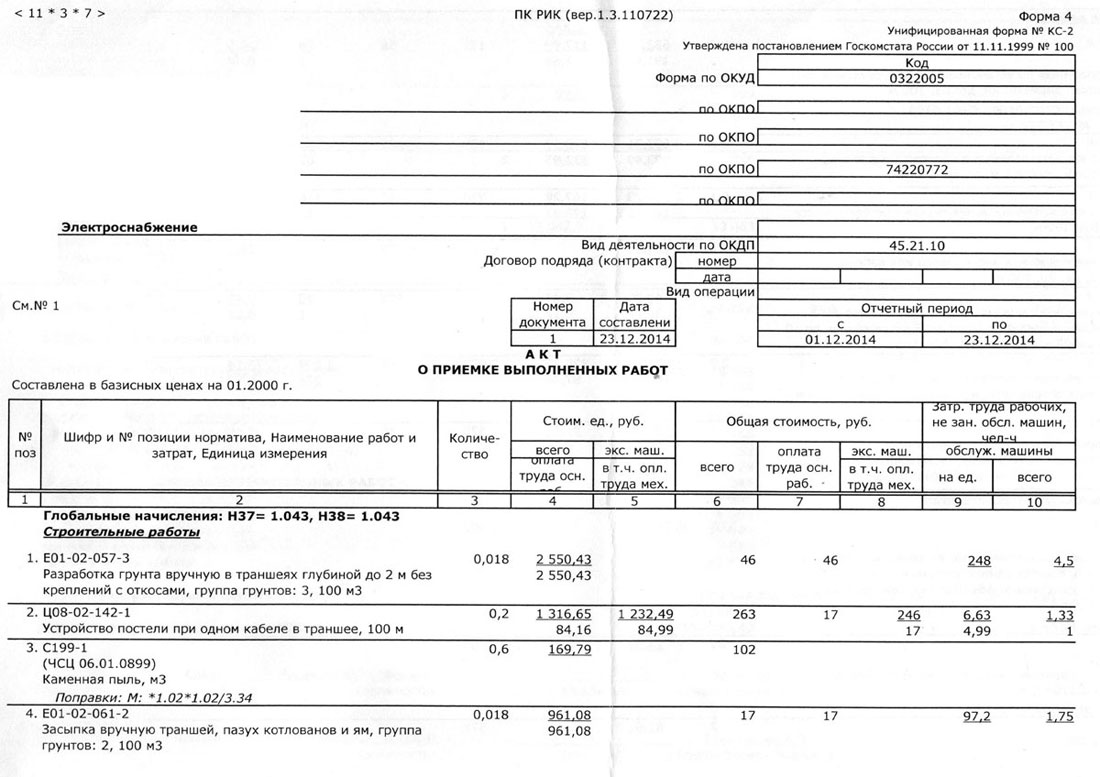

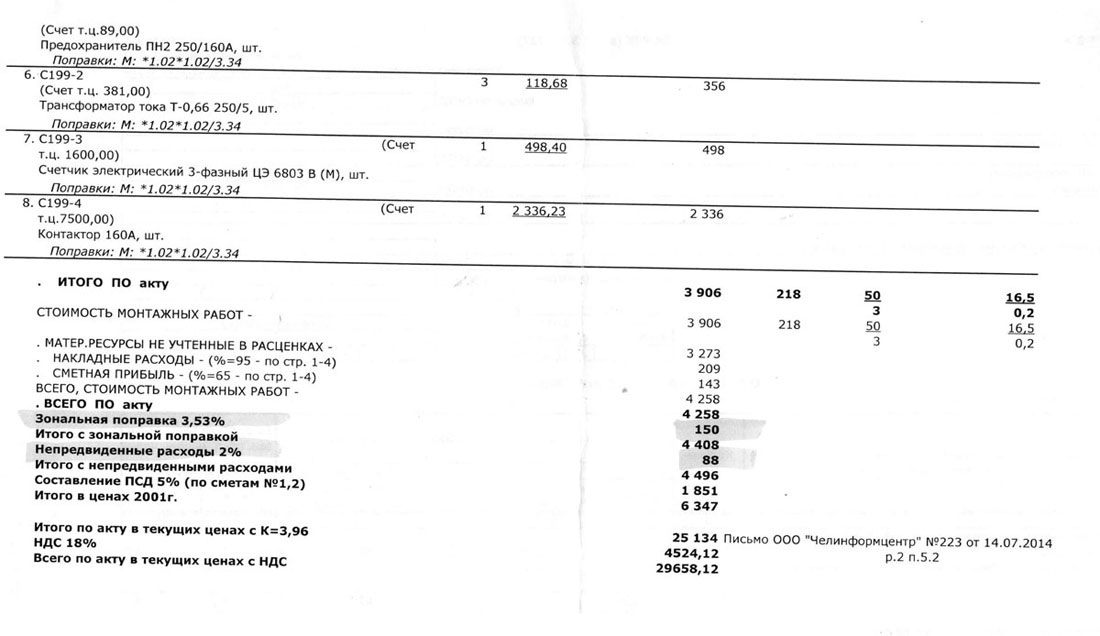

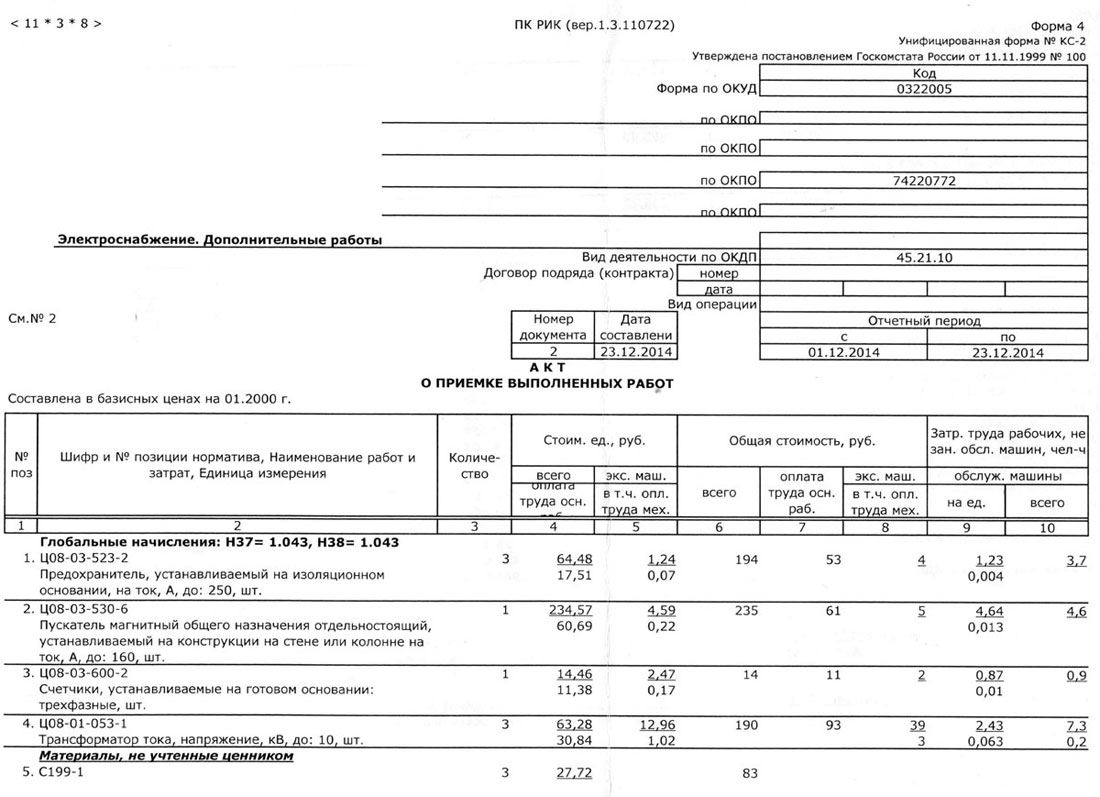

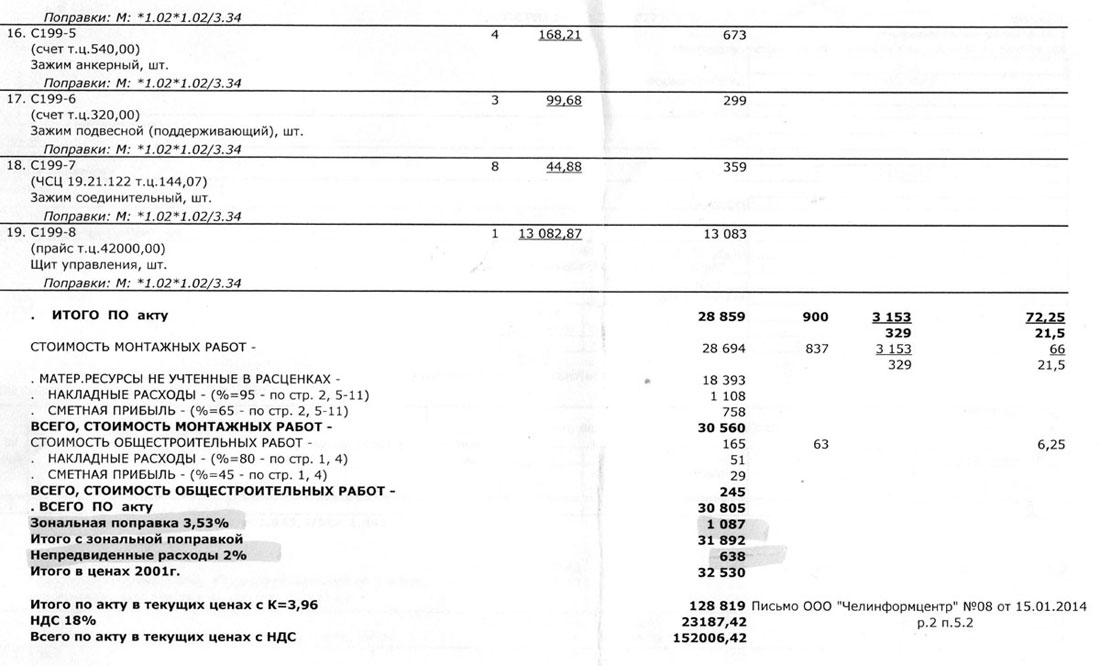

Добрый день! Посмотрите, пожалуйста, адекватна ли стоимость работ? В частности, возникли вопросы: 1) акт 1 (осн.часть): - п.10 расценкой на подвеску СИП учтена арматура п.п. 15-18 (крюки, зажимы и т.п.)? подрядчик говорит, что нет, как проверить? - нет ли двойного начисления транспортных затрат? Почти в каждом пункте идет поправка *1,02*1,02 (транспортные и заготовит.-складские??), а в конце сметы еще зональная поправка 3,53%. Можно ли обойтись без нее или какими документами она должна подтверждаться? 2) акт 2 (доп. работы): - должны ли быть непредвиденные, если эти работы возникли в процессе? И правильно ли, что их начисляют не на сметную стоимость, а на стоимость+поправка 3,53%? - опять та же самая зональная 3,53% при уже имеющихся поправках *1,02*1,02 - ПСД 5% - перед началом работ подрядчик заказывал разрешительный проект. ПСД в этом случае начисляется к обеим сметам и на все виды работ и материалов или все-таки к основной части? Ну и, вообще, возможно ли здесь еще что-то "почистить"? Спасибо за ответ!
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
