В результате расценки, совпадающие с уже имеющимися старыми индексами, пошли с ними.
такой глючок был. если быть точнее - то расчет в самой программе идет верно, но при выводе на печать брался первый из списка, если индексов с одинаковым кодом попалось несколько... это, если память не изменяет в 2.0.4 точно исправлено было.
ЗЫ: рекомендуется в таких случаях, когда одна смета сделана на основании другой нажимать кнопку "Удалить все неиспользуемые индексы". для видов работ такая кнопка тоже есть и ей рекомендуется пользоваться.
Дата: Пятница, 16.01.2009, 12:53 | Сообщение #
Участник конкурса Защитник 2012
Красногорск
Награды:
Группа: Администраторы
Город: Красногорск
Сообщений: 2933
Репутация:
Статус: Offline
А я иногда копирую сметы и удаляю в них все расценки, что бы настройки параметров снова не выставлять.. Так у меня в протоколе расчета после сметы выползают не используемые накладные расходы, ну например новая смета на пусконаладочные работы, а в старой смете были расценки на монтаж, ну так вот в новой смете появляются значения накладных монтажных расценок, хотя в смете их нет Вот.. версия 3-я.
Дата: Пятница, 16.01.2009, 14:15 | Сообщение #
Генерал-майор
Награды:
Группа: Проверенные
Сообщений: 191
Репутация:
Статус: Offline
Скажите, пожалуйста, можно как-нибудь в гранде оптом менять название ресурса? Например, вместо "затраты труда рабочих (ср4)" написать просто "затраты труда рабочих", но не в каждой сметной строке,а чтоб сразу везде поменялось
Дата: Пятница, 16.01.2009, 15:15 | Сообщение #
Генерал-майор
Награды:
Группа: Проверенные
Сообщений: 191
Репутация:
Статус: Offline
Чтобы у Заказчика ненужных вопросов не возникало. Типа работу должен делать слесарь 2 разряда (согласно расценке ВУЕР),а по факту у нас только 4,5 и 6 разряд работает и у них зарплата совсем другая. Что ж нам деньги то терять Ну и машины тоже переименовывать приходится
Дата: Пятница, 16.01.2009, 17:46 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 2311
Репутация:
Статус: Offline
Quote (smet4uk)
где то меняет название, а где то нет..
название меняется у всех ресурсов кроме трудозатрат. У трудозатрат есть еще средний разряд, который у расценки указан. Именно он и приписывается к наименованию "Затраты труда "
Дата: Пятница, 23.01.2009, 04:38 | Сообщение #
Лейтенант
Награды:
Группа: Проверенные
Сообщений: 44
Репутация:
Статус: Offline
Может, кто сталкивался... У меня в Гранде периодически не сохраняются сметы. Раньше была 1-я версия. Там это было в порядке вещей. Теперь стоит 4-ка. Началась та же ерунда. Пол-дня мучаешься над сметой. Сохраняешь ее постоянно (значком дискеты), + автосохранение. На завтра включаю подкорректировать чего-либо....А этой сметы - как ни бывало. Обидно, слюшай... И руководству она, как всегда срочно нужна, т.к. оно уже в курсе, что смета готова. "Выкати ее" - говорят. КАПЕЦ! Сегодня та же ерунда опять. Чего делать-то?
Дата: Пятница, 23.01.2009, 09:05 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 2311
Репутация:
Статус: Offline
Quote (Sibiryak)
Чего делать-то?
информация может не сохраниться ТОЛЬКО по причине физических ошибок на уровне самого файла. как лечить:
ЗЫ: настоятельно рекомендуется проверить тип файловой системы. Должен быть NTFS, если у вас FAT32, то любое несанкционированое выключение компа неизбежно влечет за собой появление ошибок на диске (потерянные кластера) + "битые" файлы.
Дата: Понедельник, 09.02.2009, 16:44 | Сообщение #
Рядовой
Награды:
Группа: Пользователи
Сообщений: 4
Репутация:
Статус: Offline
Cмета составлена базисно-индексным методом в программе Гранд версия 4.03.Переводим в текущие цены от ФЕР по индексам "Параметры сметы-индекс по позиции ОЗП,ЭМ,ЗПМ,МАТ",затем "Применять индексы по статьям затрат для расчета единичной стоимостим расценок(до умножения на физобъем)". Стоимость материалов часть берем по ФССЦ, а часть по прайс- листам. Для позиции по текущим ценам ставим "Уровень базисных цен позиции"и галку по текущим ценам. В результате исчезает сметная цена и не набивается заново, а позиция светится красным. Как правильно поставить текущую цену в отдельной позиции?
Добавлено (09.02.2009, 16:44) --------------------------------------------- Как определить стоимость маш/час. работы резервного насоса для водоотливных работ?
Дата: Понедельник, 09.02.2009, 16:51 | Сообщение #
Призер конкурса Мисс Сметный Портал
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 3105
Репутация:
Статус: Offline
При таком способе индексации нужно "привязать" индексы - по позициям сметы, по видам работ, по разделам или по графам ССР (в закладке "индексы к позициям". При наборе позиции в текущих ценах уровень цен лучше определять ДО проставления цены. Вам остается открыть плюсик, и в строке "на единицу в текущих ценах" в графе "материалы" проставить свою цену.
Добавлено (09.02.2009, 16:51) --------------------------------------------- стоимость маш-час резервного насоса определяется как основного, а количество маш-час по проекту, в % от работы основного. Мы принимали, в зависимости от объема, от 5 до 15%
Дата: Понедельник, 09.02.2009, 17:19 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 2311
Репутация:
Статус: Offline
Quote (uknipi)
а позиция светится красным
откройте плюсик в итогах раздела у группы "Позиции, которые невозможно учесть в расчете раздела" - там будет написана причина.
Quote (uknipi)
В результате исчезает сметная цена
так и должно быть, т.к. после переключения цена - текущая, а ее еще не ввели.
Quote (uknipi)
и не набивается заново
невозможность ввода цены "в лоб", т.е. непосредственно в ячейку в колонке Материалы, обусловлена ТОЛЬКО наличием к-тов, которые изменяют стоимость единицы данной позиции. В этом случае, откройте вторым плюсиком ценообразование по позиции и введите стоимость в строке "На единицу в текущих ценах". Далее, в строке сметы Вы увидите стоимость уже с учетом применения к-та.
Дата: Вторник, 10.02.2009, 09:12 | Сообщение #
Призер конкурса Мисс Сметный Портал
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 3105
Репутация:
Статус: Offline
Quote (tavik)
делала смету из сборника вставляю расценки (не со всеми так) и выделяется красным, причина пишет: не задан вид работ, а вот попытка перетащить вид работ хде надо не дает результатов и вообще никакой реакции, ет так почему?
и у меня такая же фигня, звонок в техподдержку ничего не дал..... Набирала смету заново - все нормально.... mtsn, почему?
Дата: Вторник, 10.02.2009, 10:40 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 2311
Репутация:
Статус: Offline
Quote (tavik)
а вот попытка перетащить вид работ хде надо не дает результатов и вообще никакой реакции, ет так почему?

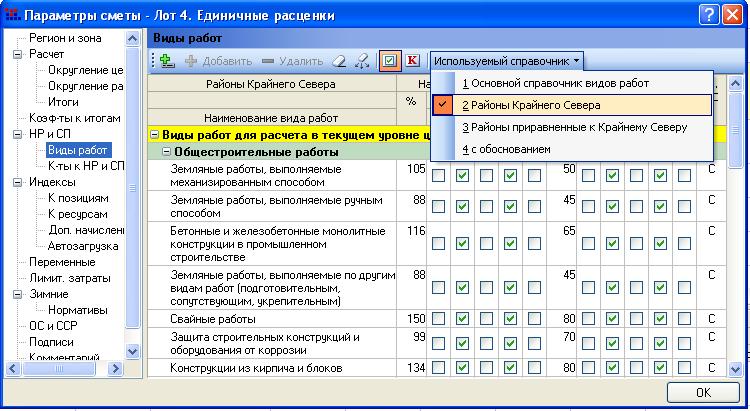

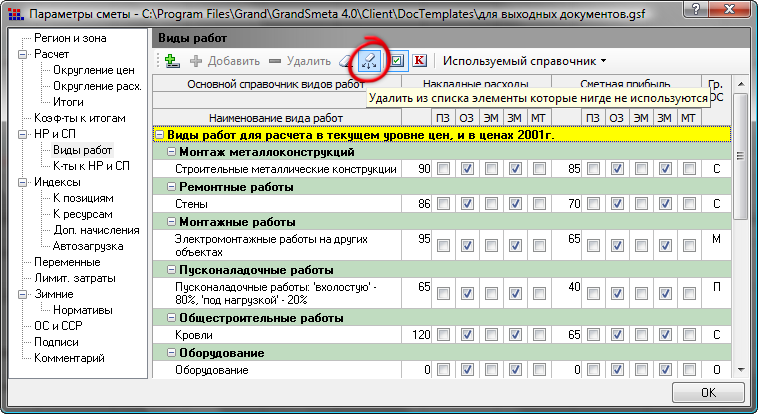

проверьте, какой справочник видов работ установлен в данной смете и есть ли он (именно он) в компьютере. Перевыбор справочника видов работ в смете выправляют данную ситуацию. Еще рекомендуется нажимать кнопку "Удалить неиспользуемые виды работ".
Дата: Вторник, 10.02.2009, 11:32 | Сообщение #
Генерал-лейтенант
Улан-Удэ
Награды:
Группа: Проверенные
Город: Улан-Удэ
Сообщений: 448
Репутация:
Статус: Offline
Quote (mtsn)
Еще рекомендуется нажимать кнопку "Удалить неиспользуемые виды работ".
А где это?
Дата: Вторник, 10.02.2009, 12:01 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 2311
Репутация:
Статус: Offline
Quote (tavik)
Quote (mtsn) Еще рекомендуется нажимать кнопку "Удалить неиспользуемые виды работ".
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
