На форуме тема была поищите, на трансформатор 33-04-027 08-01-025, на ВРУ 08-03-633-8. Установка трансформаторов - это титульные временные сооружения.
Дата: Среда, 05.08.2009, 05:44 | Сообщение #
Полковник
Томск
Награды:
Группа: Проверенные
Город: Томск
Сообщений: 165
Репутация:
Статус: Offline
Лизавета, по поиску смотрела уже. не помогло(( Основной вопрос как установить ДЭС? Боюсь не учесть какие-то работы. Со специалистами пообщаться возможности нет, поэтому и обращаюсь за помощью. vladnik, спасибо за помощь. Но я впервые смету подобную делаю.. Ваше "многоче можно" расшифровать никак не могу Можете скинуть смету для примера или подробнее объяснить?
Дата: Среда, 05.08.2009, 08:14 | Сообщение #
Генералиссимус
Кемерово
Награды:
Группа: Проверенные
Город: Кемерово
Сообщений: 4018
Репутация:
Статус: Offline
Не специалист в этой области, но как-то мелькнула перед глазами расценка на монтаж дизельной эл.станции, применили из монтажных сборников на оборудование общего назначения, в тоннаже. Есть еще в ГЭСНм13, но там очень мощные станции. Вроде бы еще заземление было заложено, больше не увидел ничего
Дата: Среда, 05.08.2009, 09:32 | Сообщение #
Ценовой инженер
СПб-ЛО
Награды:
Группа: Проверенные
Город: СПб-ЛО
Сообщений: 14460
Репутация:
Статус: Offline
MikSaLena, а проект???-а давайте тех за дание.. расценки вам "подкатятЪ", а еще лучше выложить сметку совою.. на разбор полетов..
Сообщение отредактировал vladnik - Среда, 05.08.2009, 09:38
Дата: Среда, 05.08.2009, 10:05 | Сообщение #
Генерал-майор
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 416
Репутация:
Статус: Offline
MikSaLena, Прикрепила смету для ДЭС 1200. Для вашей -больше подойдут расценки установку :[33-04-027, 08м-01-025, на ВРУ 08-03-633-8. Вообще должна быть схема подключения . Повторяюсь - установка передвижных ДЭС - это временные , расходы на их установку можно учесть процентом от СМР
У меня были работы по установки дизель-генератора на 100 кВа с источником бесперебойного питания, брала следующие расценки: ТЕРм37-01-013-07 (+коэффициенты из п.4 раздела 1 Техчасти) + ТЕРм08-01-067-08 - для ИБП. Конечно, vladnik, прав, надо техзадание смотреть.
Дата: Среда, 05.08.2009, 12:07 | Сообщение #
Полковник
Томск
Награды:
Группа: Проверенные
Город: Томск
Сообщений: 165
Репутация:
Статус: Offline
vladnik, проекта нет. Стадия - обоснование инвестиций. Всем большое спасибо за помощь. Буду разбираться.

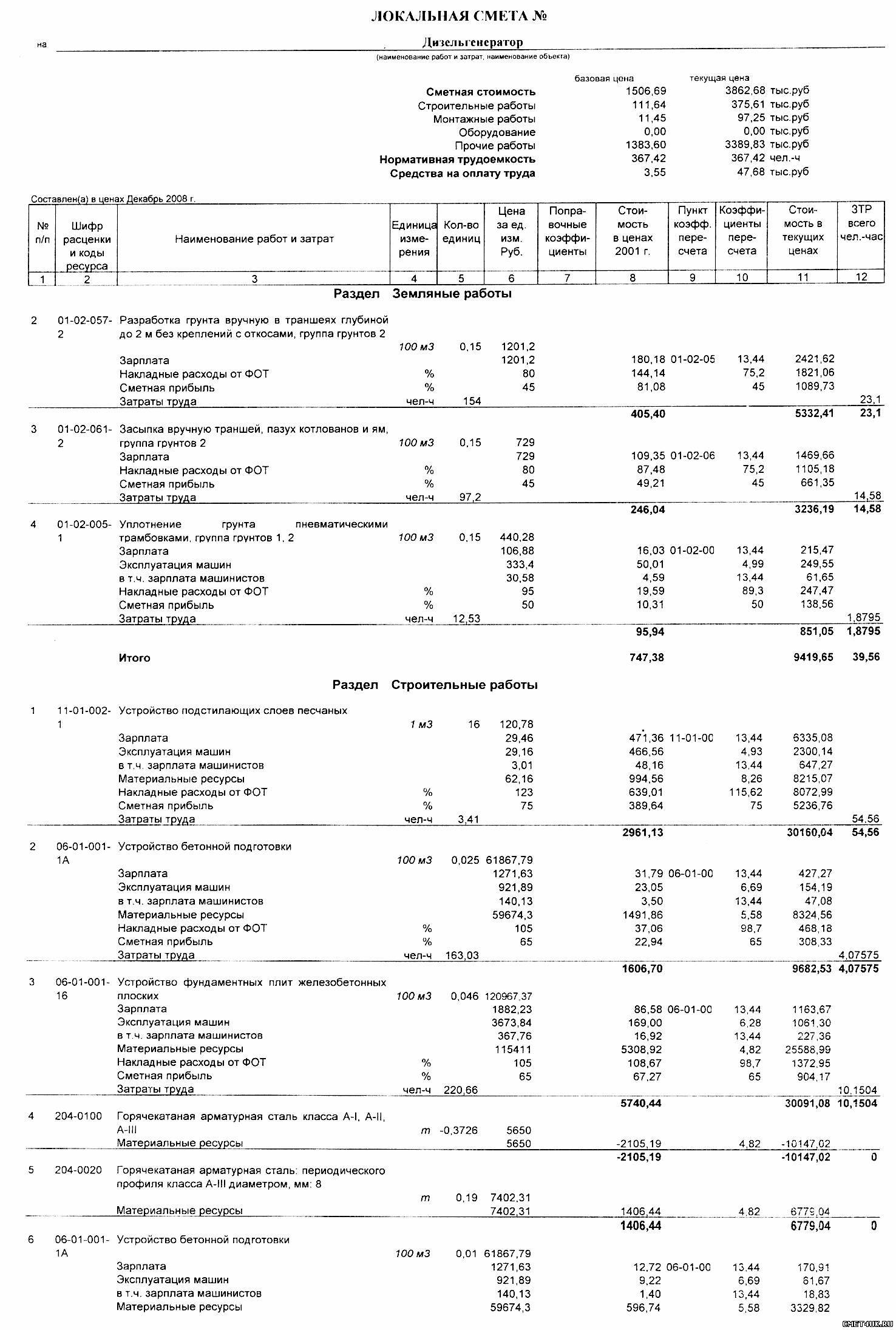

Добавлено (05.08.2009, 11:42) --------------------------------------------- Смету на разбор полетов выложу
Добавлено (05.08.2009, 12:07) --------------------------------------------- ДЭС у меня не передвижной. На постоянное место устанавливается. Поэтому в процентах от СМР не сделаешь.
Дата: Среда, 05.08.2009, 14:04 | Сообщение #
Генерал-полковник
Награды:
Группа: Проверенные
Сообщений: 790
Репутация:
Статус: Offline
MikSaLena, Для стационарной ДЭС много условий нужно выполнить... фундамент, отвод выхлопный газов, автоматика запуска, контейнер или строительная конструкция, обязательно- контур заземления (скорее всего будет использоваться повторный для КТП ), ОПС..., ПНР, вообщем нужен перечень работ. Под КТП также фундамент, подсыпка, ограждение.. .Только смущает 25 кВА, может 250 все-таки?:) Для начала лучше составить подробный перечень необходимых работ, потом расценки подбирать.
Сообщение отредактировал Ghostspb - Среда, 05.08.2009, 14:07
Дата: Среда, 05.08.2009, 14:43 | Сообщение #
Генералиссимус
Кемерово
Награды:
Группа: Проверенные
Город: Кемерово
Сообщений: 4018
Репутация:
Статус: Offline
Ну все, MikSaLena, впадет в шок Нет у нее видно спеца, который бы расписал работы грамотно
Дата: Среда, 05.08.2009, 16:08 | Сообщение #
Генерал-лейтенант
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 675
Репутация:
Статус: Offline
Quote (Лизавета)
Повторяюсь - установка передвижных ДЭС - это временные , расходы на их установку можно учесть процентом от СМР
Лизавета,а каков этот процент и где-то он прописан?
Сообщение отредактировал Гостья - Среда, 05.08.2009, 16:08
Дата: Среда, 05.08.2009, 16:24 | Сообщение #
Генерал-майор
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 416
Репутация:
Статус: Offline
Гостья, ГСН 81-05-01-2001
СБОРНИК СМЕТНЫХ НОРМ ЗАТРАТ НА СТРОИТЕЛЬСТВО ВРЕМЕННЫХ ЗДАНИЙ И СООРУЖЕНИЙ Приложение 2
Перечень работ и затрат, относящихся к титульным временным зданиям и сооружениям, учтенных в составе сметных норм 9. Электростанции, трансформаторные подстанции, котельные, насосные, компрессорные, водопроводные, канализационные, калориферные, вентиляторные и т.п. здания (сооружения) временного пользования, включая пусконаладочные работы.
Добавлено (05.08.2009, 16:24) --------------------------------------------- Это ДЭС для временного пользования. А есть резервные дизельные электростанции. Тогда они считаются как СМР.
Сообщение отредактировал Лизавета - Среда, 05.08.2009, 16:20
Дата: Среда, 05.08.2009, 16:27 | Сообщение #
Генерал-лейтенант
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 675
Репутация:
Статус: Offline
Спасибки.
Дата: Среда, 05.08.2009, 16:32 | Сообщение #
Генералиссимус
Кемерово
Награды:
Группа: Проверенные
Город: Кемерово
Сообщений: 4018
Репутация:
Статус: Offline
А если они только эл.монтажники и весь их подряд заключается в монтаже ДЭС и пр. для эл.снабжения площадки? Тогда они должны будут составить смету, и хорошо, если стоимость впишется в неизвестные им % от итогов отдельных граф ССР?
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
