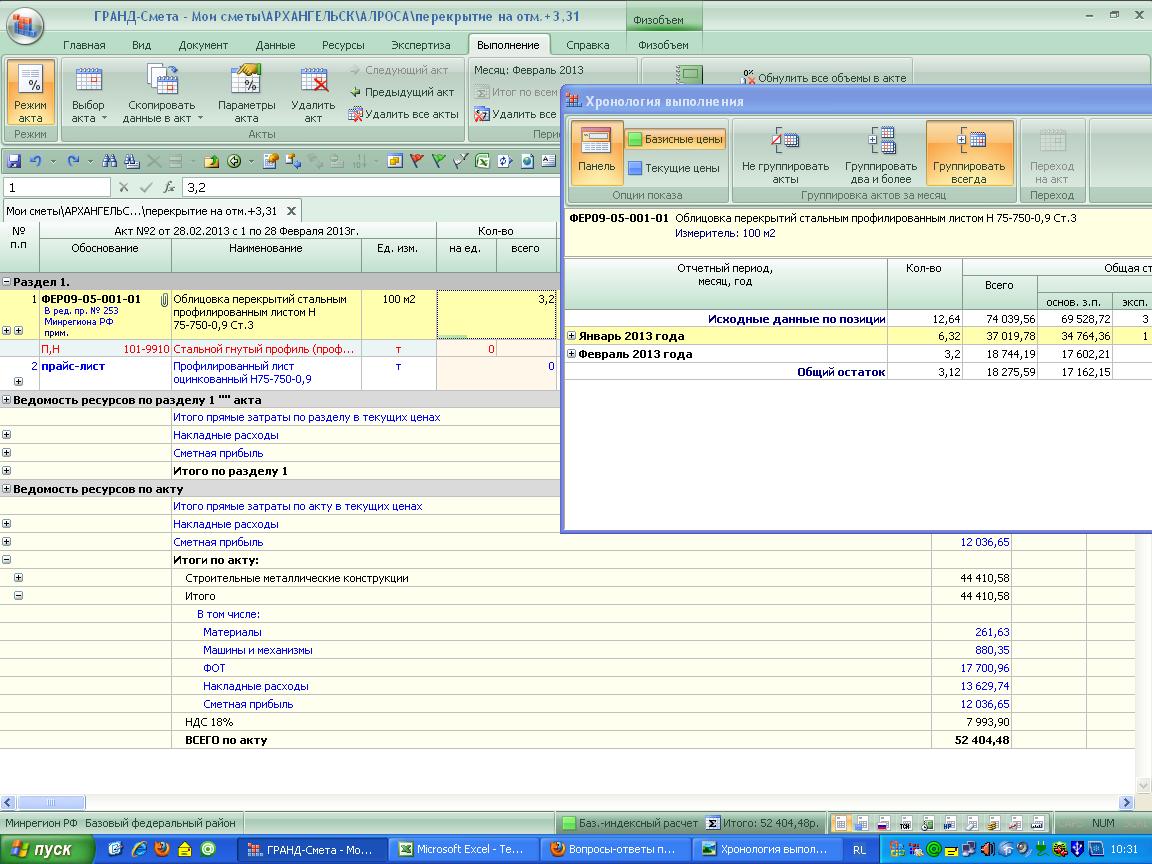

Lemasova, в хронологии видно сколько по каждой позиции было запроцентовано и остаток. А новый акт, если объем пока ноль по конкретной позиции, в хронологии не выскакивает. veronika, жаль что нет такой функции. А нужда есть: вот прикиньте - смета огромная, процентуются в январе какие-то работы с материалами ( и они все разбросаны по смете из каждого раздела по чуть-чуть), а в феврале те же самые работы и те же материалы но на пару штук больше. Представляет как было бы удобно скопировать акт января, назвать февралем, и перебить объемы, а не заново выбирать позиции процентования
Дата: Четверг, 28.02.2013, 11:16 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline
Цитата (Petya-84)
Представляет как было бы удобно скопировать акт января, назвать февралем, и перебить объемы
не представляю. не вижу удобства. объемы ставятся либо в накопительноЙ, либо в распечатанной смете. потом уже заносятся в акт. какой смысл копировать предыдущее выполнение, если объемы
Цитата (Petya-84)
перебить объемы
все равно перебиваете?
Дата: Четверг, 28.02.2013, 11:39 | Сообщение #
Лейтенант
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 62
Репутация:
Статус: Offline
Цитата (veronika)
какой смысл копировать предыдущее выполнение, если объемы Цитата (Petya-84)перебить объемывсе равно перебиваете?

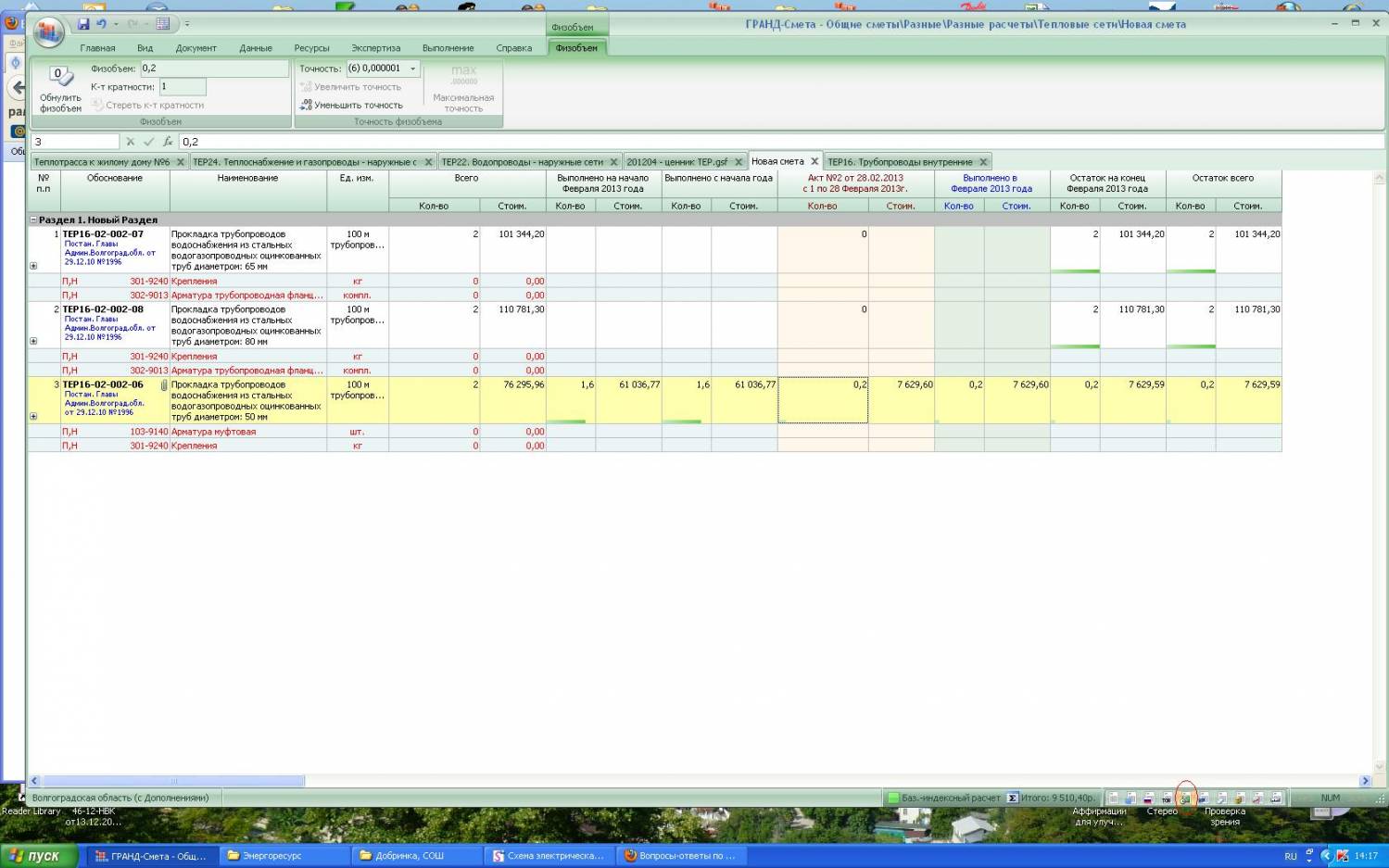

а тот смысл, что в феврале закрывали работы с коэффициентом 0,8 не от общего объема позиции, а от кропотливо высчитаного мной. пример: прокладка труб по секции- в смете одной позицией, но подразумевает в себя объем по подвалу, по этажам и по тех.этажу. а закрывали только подвал. высчитываю по спецификациям сколько метров по подвалу и этот объем умножаю на 0,8. а в феврале этот же подвал но с коэф. 0,1. это хорошо когда объемы проставляеются прорабами или начальниками участка в распечатанной смете или накопительной)) а если вот так по-дурацки : возьми 10 процентов подвала(
Дата: Четверг, 28.02.2013, 13:06 | Сообщение #
Сержант
Brèst
Награды:
Группа: Проверенные
Город: Brèst
Сообщений: 21
Репутация:
Статус: Offline
здравствуйте, подскажите как прописать индивидуальную расценку в программе?
Дата: Четверг, 28.02.2013, 13:09 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline
фасолька, кнопочка "Insert" добавить позицию в смету. это? или что вы имеете в виду под "прописать" в "программе"?
Дата: Четверг, 28.02.2013, 13:36 | Сообщение #
Сержант
Brèst
Награды:
Группа: Проверенные
Город: Brèst
Сообщений: 21
Репутация:
Статус: Offline
Цитата (veronika)
фасолька, кнопочка "Insert" добавить позицию в смету. это? или что вы имеете в виду под "прописать" в "программе"?
не совсем. я создала строку, прописала обоснование, наименование, объем, ЗП, ЭММ, ЗПмаш, но не могу записать ТЗ и ТЗм! не прописывается в ячейке? что не так?
Дата: Четверг, 28.02.2013, 13:39 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline
фасолька, фасолька, правой кнопкой мыши по позиции - Ресурс - добавить рабочих. прописываете трудозатраты на единицу. Автоматически прописываются в графе ТЗ и ТЗм введенные данные
Дата: Четверг, 28.02.2013, 13:44 | Сообщение #
Сержант
Brèst
Награды:
Группа: Проверенные
Город: Brèst
Сообщений: 21
Репутация:
Статус: Offline
Цитата (veronika)
фасолька, фасолька, правой кнопкой мыши по позиции - Ресурс - добавить рабочих. прописываете трудозатраты на единицу. Автоматически прописываются в графе ТЗ и ТЗм введенные данные
большое спасибо за помощь начинающим
Дата: Четверг, 28.02.2013, 14:32 | Сообщение #
Генерал-майор
Волгоград
Награды:
Группа: Проверенные
Город: Волгоград
Сообщений: 324
Репутация:
Статус: Offline

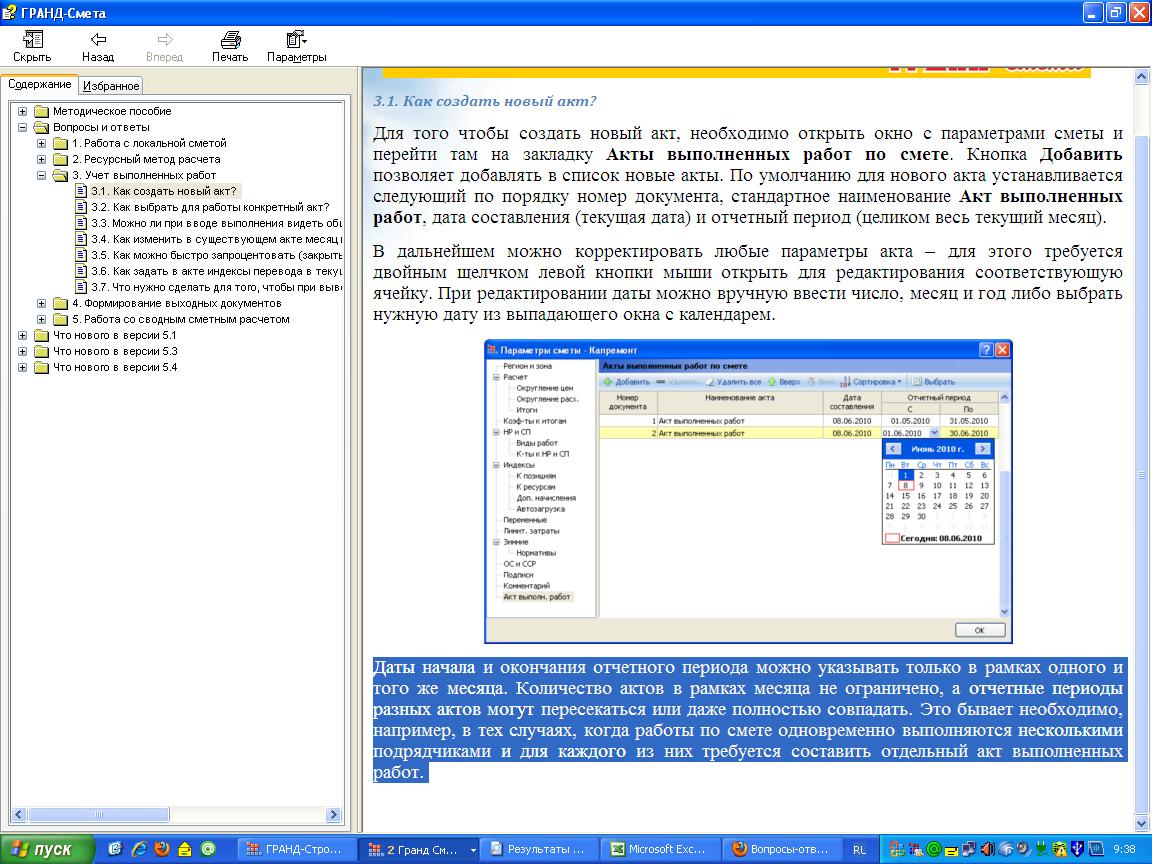

Petya-84, в Вашем случае проще будет создать новый акт, затем иконкой в правом нижнем углу (или F11) перейти в режим учет выполнения. Там видно все предыдущие акты и текущий.
Работаю в версии 5.5. Смета составлена ресурсным методом. При составлении выполнения 100% не загружаются цены, нет общей суммы. Где поставить галочку.
Дата: Пятница, 01.03.2013, 16:52 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline
Цитата (Капитолина4816)
Где поставить галочку.
копировать данные в акт - из локальной сметы
Дата: Пятница, 01.03.2013, 16:58 | Сообщение #
Полковник
Ростов-на-Дону
Награды:
Группа: Проверенные
Город: Ростов-на-Дону
Сообщений: 228
Репутация:
Статус: Offline
Есть. Спасибо.
Дата: Пятница, 01.03.2013, 17:40 | Сообщение #
Генералиссимус
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 2374
Репутация:
Статус: Offline
Капитолина4816, добавлю к предыдущему совету свои пять копеек Если у вас НИКОГДА не бывает такого, что в акте нужно использовать другие текущие цены ресурсов по сравнению с локальной сметой, – можно решить данную проблему раз и навсегда. Открываете окно «Установки программы», далее закладка «Смета – Учет выполнения», и ставите флажки, чтобы каждый раз при создании нового акта туда автоматически копировались из сметы нужные данные: индексы, текущие цены, лимитированные затраты…
Дата: Суббота, 02.03.2013, 15:06 | Сообщение #
Рядовой
Красноярск
Награды:
Группа: Проверенные
Город: Красноярск
Сообщений: 16
Репутация:
Статус: Offline
Проконсультируйте кто-нибудь, пожалуйста, по установке программы. Принесла ключ рабочий на домашний комп. Скачала - установила дистрибутив, скопировала лицензии. Зарегистрировала лицензии. Дальше: файл - установки - подключаемые базы показывает мне пустой список. Главная - выбор региона тоже пустой список. Как быть, не понимаю, что ей не нравится?
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
