а где содержится такое указание? в правилах заполнения первичных документов этого требования нет
Дата: Вторник, 25.10.2016, 11:53 | Сообщение #
Генералиссимус
Ростов-на-Дону
Награды:
Группа: Модераторы
Город: Ростов-на-Дону
Сообщений: 21653
Репутация:
Статус: Offline
lukum, в самой форме кс-2 - есть графа "пункт по смете". основание для составления кс-2 - это локальная смета. и если у вас две или три сметы - то кс-2 делается по каждой смете отдельно. либо меняйте смету к договору - делайте общую сводную смету, и по ней делайте акт.
Дата: Вторник, 25.10.2016, 12:06 | Сообщение #
Полковник
Пенза
Награды:
Группа: Проверенные
Город: Пенза
Сообщений: 162
Репутация:
Статус: Offline
Цитатаveronika-2 ()
lukum, в самой форме кс-2 - есть графа "пункт по смете"
и о чем это говорит? там еще есть и графа номер по порядку. Номер по порядку проставляю сквозной, а нумерация по смете идет в соответствии с конкретной сметой после заголовка "ЛСР №...., на ......" А еще там есть реквизит "Стройка" и "Объект" и нет реквизита "Локальная смета"
и если у вас две или три сметы - то кс-2 делается по каждой смете отдельно
у меня 64 сметы
Дата: Вторник, 25.10.2016, 12:07 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 5857
Репутация:
Статус: Offline
Цитатаlukum ()
Может ли форма КС-2 быть составлена не по одной смете, а по сметам, включенным в ОСР?
Вполне, ничто этому не мешает... Всё зависит от требований заказчика – если ему так нужно, мы без проблем выпускали одну КС-2 по всем сметам выполнения, тем более сметная программа предоставляет такую возможность... Так что обговаривайте вопрос с заказчиком и флаг вам в руки...
Дата: Вторник, 25.10.2016, 12:07 | Сообщение #
Генерал-майор
Челябинск
Награды:
Группа: Проверенные
Город: Челябинск
Сообщений: 269
Репутация:
Статус: Offline
lukum, если ваш зак согласен и примет - делайте одну КС-2 по нескольким сметам. на ЮГРЭС-2 так делали по второму блоку!
Дата: Вторник, 25.10.2016, 15:19 | Сообщение #
Полковник
Пенза
Награды:
Группа: Проверенные
Город: Пенза
Сообщений: 162
Репутация:
Статус: Offline
ЦитатаMursik ()
если ваш зак согласен и примет
заказчику все равно, но удобнее ему так, когда меньше бумаг. Это требует организация, ведущая строительный контроль для заказчика
Дата: Вторник, 25.10.2016, 15:32 | Сообщение #
Сметчик
Оренбург
Награды:
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация:
Статус: Offline
в кс-2 есть строка Смета № ни о чем не говорит? кс-2 может быть ТОЛЬКО по Одной ЛС. все остальное сводится в кс-3 и других, установленных заком (в вашем случае надзором) бумагах...
ЦитатаMursik ()
делайте одну КС-2 по нескольким сметам. на ЮГРЭС-2 так делали по второму блоку!
и как было понять какие работы из какой сметы? просто кабель положили... из 12 смет... какой? куда? зачем?
Сообщение отредактировал abk63 - Вторник, 25.10.2016, 16:31
Дата: Вторник, 25.10.2016, 18:17 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 5857
Репутация:
Статус: Offline
Цитатаabk63 ()
в кс-2 есть строка Смета № ни о чем не говорит? кс-2 может быть ТОЛЬКО по Одной ЛС и как было понять какие работы из какой сметы? просто кабель положили... из 12 смет... какой? куда? зачем?

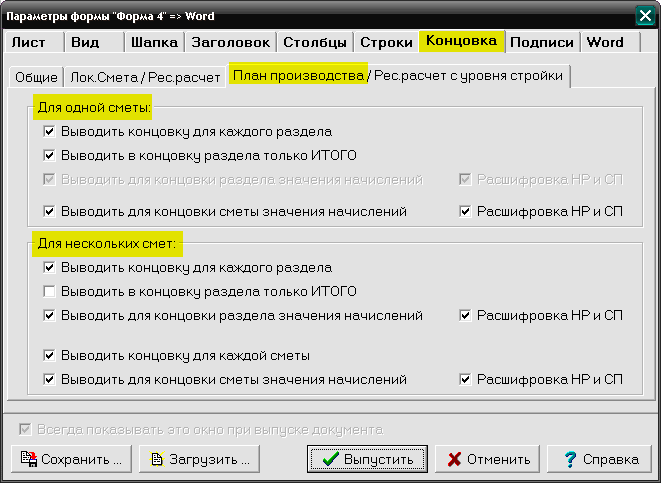

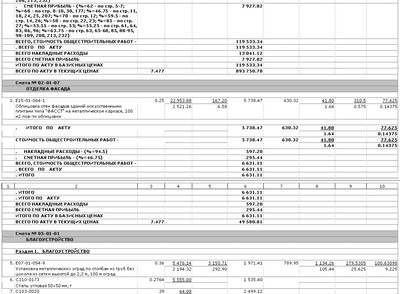

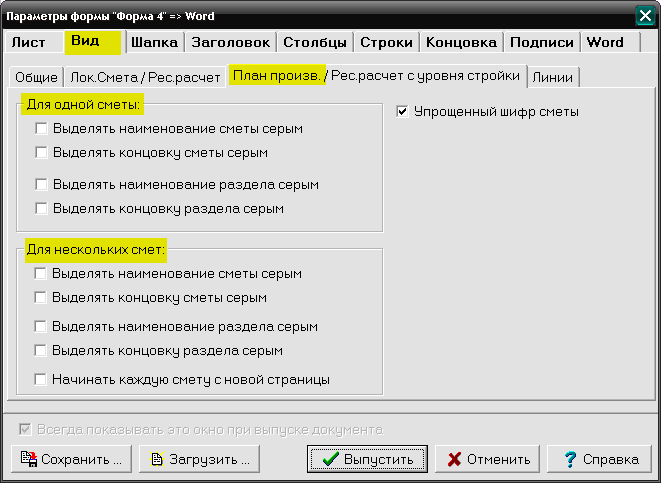

Ну-у-у-у. уважаемый, удивили, если честно... складывается впечатление, что вы никогда не пробовали пальцами сметных программ, которые могут это делать оч.легко (вести учет и выпускать КС-2 по нескольким сметам за отчетный период) так, чтоб никакой заказчик не запутался... вот для расширения кругозора предлагаю взглянуть на картинки:
складывается впечатление, что вы никогда не пробовали пальцами сметных программ, которые могут это делать оч.легко (вести учет и выпускать КС-2 по нескольким сметам за отчетный период) так, чтоб никакой заказчик не запутался...
сметных программ пробовал много... но всяких заков исчо больше... кс-2 должны быть только по 1 смете. кс-3 только по одному договору... с разбивкой по главам сср, там всяких затрат предостаточно. а ваш вариант и в Гранде реализуем... чего уж только в сметных прогах не было... но шапку кс-2 никто не отменял... поэтому вы меня немного удивили... отступлением от правил... я не исключаю фантазий заков... но шапку как заполнить? и разделить пообъектно в кс-6?
либо я действительно становлюсь дилетантом... вот только технадзором от заков начинаю заниматься и мне точно объединенные кс-2 не нужны будут... мне же к ним АОСР и АООК привязать надо будет... по папочкам...
lukum, единственное - это пнр и смр отдельно шло. а так - собирайте как хотите! можно выполнение смет по видам работ. можно всё в кучу. лишь бы заки приняли)
Дата: Среда, 26.10.2016, 07:17 | Сообщение #
Подполковник
Награды:
Группа: Проверенные
Сообщений: 112
Репутация:
Статус: Offline
Цитатаabk63 ()
но шапку кс-2 никто не отменял...поэтому вы меня немного удивили... отступлением от правил...
В «шапке» типовой КС-2 по Постановлению Госкомстата №100 нет такого реквизита – «номер и наименование сметы». Стоимость в шапке КС-2 по строке «Сметная (договорная) стоимость в соответствии с договором подряда (субподряда)» равна общей сметной стоимости в соответствии с договором (а не стоимости по отдельной смете).
Сообщение отредактировал u0007581 - Среда, 26.10.2016, 07:18
Дата: Среда, 26.10.2016, 07:38 | Сообщение #
Сметчик
Оренбург
Награды:
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация:
Статус: Offline
Цитатаu0007581 ()
Стоимость в шапке КС-2 по строке «Сметная (договорная) стоимость в соответствии с договором подряда (субподряда)» равна общей сметной стоимости в соответствии с договором (а не стоимости по отдельной смете).
обшибаетесь слегка... на счет
Цитатаu0007581 ()
(а не стоимости по отдельной смете).
если уж читаете 100 постановление, то
Указания по применению и заполнению форм По учету работ в капитальном строительстве и ремонтно-строительных работ
Акт о приемке выполненных работ форма № КС-2)
Применяется для приемки выполненных подрядных строительно-монтажных работ производственного, жилищного, гражданского и других назначений. Акт составляется на основании данных Журнала учета выполненных работ (форма № КС-6а) в необходимом количестве экземпляров. Акт подписывается уполномоченными представителями сторон, имеющих право подписи (производителя работ и заказчика (генподрядчика).
На основании данных Акта о приемке выполненных работ заполняется Справка о стоимости выполненных работ и затрат (форма № КС-3).
Справка о стоимости выполненных работ и затрат форма № КС-3)
Применяется для расчетов с заказчиком за выполненные работы. Справка составляется в необходимом количестве экземпляров. Один экземпляр - для подрядчика, второй - для заказчика (застройщика, генподрядчика). В адрес финансирующего банка и инвестора Справка представляется только по их требованию.
Выполненные работы и затраты в Справке отражаются исходя из договорной стоимости.
Справка по форме № КС-3 составляется на выполненные в отчетном периоде строительные и монтажные работы, работы по капитальному ремонту зданий и сооружений, другие подрядные работы и представляется субподрядчиком генподрядчику, генподрядчиком заказчику (застройщику).
В стоимость выполненных работ и затрат включается стоимость строительно-монтажных работ, предусмотренных сметой, а также прочие затраты, не включаемые в единичные расценки на строительные работы и в ценники на монтажные работы (рост стоимости материалов, заработной платы, тарифов, расходов на эксплуатацию машин и механизмов, дополнительные затраты при производстве работ в зимнее время, средства на выплату надбавок за подвижной и разъездной характер работы, надбавки за работу на Крайнем Севере и в приравненных к нему районах, изменение условий организации строительства и т.п.).
В графе 4 стоимость работ и затрат указываются нарастающим итогом с начала выполнения работ, включая отчетный период.
В графе 5 стоимость работ и затрат указываются нарастающим итогом с начала года, включая отчетный период.
В графе 6 выделяются данные за отчетный период.
Данные приводятся в целом по стройке, с выделением данных по каждому входящему в ее состав объекту (пусковому комплексу, этапу).
В Справке по требованию заказчика или инвестора приводятся данные по видам оборудования, относящегося к стройке (пусковому комплексу, этапу), к монтажу которого приступили в отчетном периоде. При этом в графе 2 указываются наименование и модель оборудования, а в графах 4, 5, 6 данные о выполненных монтажных работах.
По строке "Итого" отражается итоговая сумма работ и затрат без учета НДС.
Отдельной строкой указывается сумма НДС.
По строке "Всего" указывается стоимость выполненных работ и затрат с учетом НДС.
Журнал учета выполненных работ форма № КС-6а)
Применяется для учета выполненных работ и является накопительным документом, на основании которого составляется акт приемки выполненных работ по форме № КС-2 и справка о стоимости выполненных работ по форме № КС-3.
Журнал учета выполненных работ ведет исполнитель работ по каждому объекту строительства на основании замеров выполненных работ и единых норм и расценок по каждому конструктивному элементу или виду работ.
Затраты по строке "Накладные и прочие расходы" отражаются на основе смет этих расходов за отчетный период в размерах, определяемых в соответствии с принятой в строительной организации методикой.
впрочем, как с заказчиком договоритесь... но у меня лично такой фокус не прошел бы.
Дата: Среда, 26.10.2016, 08:44 | Сообщение #
Подполковник
Награды:
Группа: Проверенные
Сообщений: 112
Репутация:
Статус: Offline
Цитатаabk63 ()
Акт составляется на основании данных Журнала учета выполненных работ (форма № КС-6а)
Так и КС-6а составляется на объект в целом с разбивкой на конструктивные элементы и виды работ, а не с разбивкой на отдельные сметы. Или Вы требуете составления КС-6а в количестве равном количеству смет в сводном сметном расчете?
Дата: Среда, 26.10.2016, 09:17 | Сообщение #
Сметчик
Оренбург
Награды:
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация:
Статус: Offline
Цитатаu0007581 ()
Или Вы требуете составления КС-6а в количестве равном количеству смет в сводном сметном расчете?
нет. чисто по исполнителям... за их подписЯми... что это они наделали... вентиляцию одни делают, электрику другие, газ с водой - третьи и четвертые... кто за пуговицы отвечать будет?
Дата: Среда, 26.10.2016, 09:37 | Сообщение #
Подполковник
Награды:
Группа: Проверенные
Сообщений: 112
Репутация:
Статус: Offline
Цитатаabk63 ()
кто за пуговицы отвечать будет?
Генподрядчик (если таковой имеется)
Сообщение отредактировал u0007581 - Среда, 26.10.2016, 09:37
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
