У меня такой вопрос,при составлении сметы на проектирование,при использовании формулы Ц=(А+ВХ)К, где АиВ-постоянные величины, вопрос: если в таблице не указана величина В,то ее принимаем равной 0 или 1 ???
Дата: Пятница, 27.06.2008, 09:19 | Сообщение #
Группа: Удаленные
не то, и не другое, по-моему...эта величина не учитывается и формула видоизменяется немного: Ц=а*х*к..
Дата: Пятница, 27.06.2008, 17:56 | Сообщение #
Полковник
Калуга
Награды:
Группа: Проверенные
Город: Калуга
Сообщений: 127
Репутация:
Статус: Offline
В данном случае Х не используется, т.к. должна стоять ед. изм. "на объект", сразу можно умножать на нужные коэффициенты (РП, особые условия и тп)
Дата: Пятница, 27.06.2008, 21:15 | Сообщение #
Рядовой
Награды:
Группа: Пользователи
Сообщений: 6
Репутация:
Статус: Offline
Всем спасибо!!!!
Дата: Среда, 22.04.2009, 15:39 | Сообщение #
Генералиссимус
Санкт-Петербург
Награды:
Группа: Проверенные
Город: Санкт-Петербург
Сообщений: 1863
Репутация:
Статус: Offline
Наталья23, понимаю, что несколько припозднился с ответом , но вообще-то не всегда можно отбрасывать b - зависит от справочника. В общих указаниях 2002-го года указана специальная методика для b=0: "В случае, когда в таблице приведено только значение "a", а проектируемый объект имеет значение показателя, не совпадающее с приведенными в таблице, базовая цена его проектирования определяется путем интерполяции или экстраполяции; при экстраполяции в сторону уменьшения или увеличения величина поправки к цене уменьшается на 40% (при расчете величины поправки вводится понижающий коэффициент K=0,6)."
Сообщение отредактировал Mr_ViRa - Среда, 22.04.2009, 15:40
Дата: Вторник, 25.02.2014, 10:55 | Сообщение #
Сержант
Хабаровск
Награды:
Группа: Проверенные
Город: Хабаровск
Сообщений: 22
Репутация:
Статус: Offline
Mr_ViRa, пользуюсь программой Гранд-Смета Версии 6,0, подскажите, пожалуйста, как внести в смету такую расценку (когда приведено только значение А) в рамках программы Гранд-смета
Например, СБЦП02-1-14-А Проектируемая кабельная канализация связи емкостью до 6 отверстий включительно и протяженностью: до 500 м

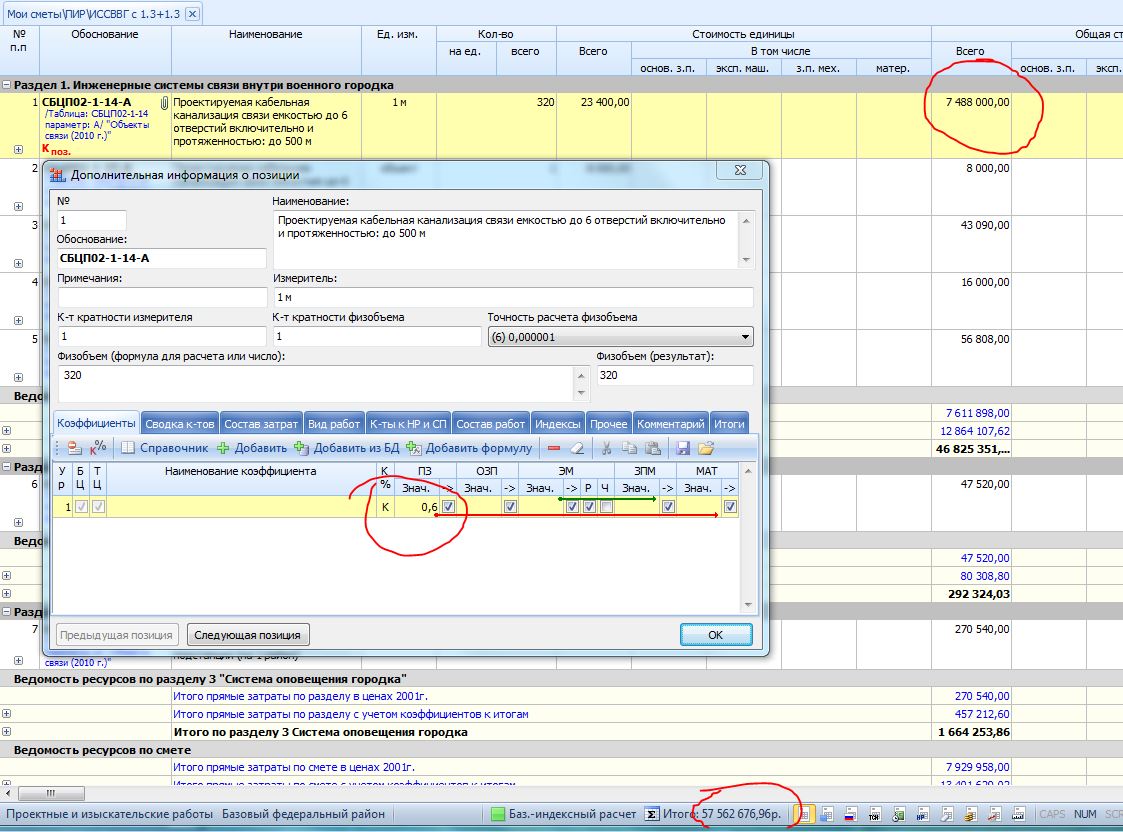

по плану общее количество метров 320, это меньше расценки А, расценки В - нет. на расценку применяю понижающий коэф-т 0,6 - но этого мало, сумма сметы запредельная, что я делаю не так?
Kandela, во первых - тема не по Гранд-смете. во-вторых - есть понятия экстра- интерполяции, как раз для вашего случая. позвоните в техподдержку Гранда, вам там подробно объяснят как считать
Дата: Вторник, 25.02.2014, 12:12 | Сообщение #
Генералиссимус
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 1623
Репутация:
Статус: Offline
Можно обойтись без экстраполяции и использовать СБЦ "Коммунальные сети и сооружения" 2014 года. Там минимальный табличный н.п. до 100 м. (табл. 1, п. 8). Это раз. Во-вторых, что б раз и навсегда решить вопрос - как считать в случае, когда для 1 пункта не дано значение b, а для следующих промежутков н.п. дано, предлагаю считать следующим образом (на примере СБЦ Объекты связи табл. 1 , пункты 14 и 15): до 500: а=39 500-1000: а=8, b =0,062 Начнем с того, что для 500: (8+0,062*500)=39=а для 500 (сравните с выделенным текстом) для 1000 значение будет (8+0,062*1000)=70= а для 1000
Т.е. фактически для 320 можно посчитать стоимость по следующей формуле экстраполяции (500/2=250<320, поэтому экстраполяция применима вполне)
39-(70-39)/(1000-500)*(500-320)*0,6=32,304.
Доказательством того, что данный расчет верен, косвенно служат расчеты для промежуточного значения натурального показателя стандартным способом и способом, указанном выше (т.е. преобразованием формулы (а+b*x) в значение "а" с последующим расчетом стоимости проектирования для промежуточного н.п. методом интерполяции):
для 1000: a=70 - см. выше. для 3000: а = (37+0,047*3000)=178
Теперь рассчитаем для н.п. 2000 стоимость в базовых ценах:
(16,00+0,054*2000)=124
или
178-(178-70)/(3000-1000)*(3000-2000)=124.
Сообщение отредактировал Hohoho - Вторник, 25.02.2014, 12:14
Дата: Среда, 26.02.2014, 03:06 | Сообщение #
Сержант
Хабаровск
Награды:
Группа: Проверенные
Город: Хабаровск
Сообщений: 22
Репутация:
Статус: Offline
Hohoho, у меня нет СБЦ "Коммунальные сети и сооружения" 2014 года, есть 2012 года. нашла там расценку табл. 1, п. 8 (СБЦП07-1-8-А) по поводу замены расценки СБЦП02-1-14-А на СБЦП07-1-8-А или на СБЦП07-1-10-А - это другой способ прокладки. это не канализация , а прокол в грунтах для этого надо иметь заключение по грунтам так можно не везде и у меня такую расценку не пропускают в смете
Сообщение отредактировал Kandela - Среда, 26.02.2014, 03:06
Дата: Среда, 26.02.2014, 03:51 | Сообщение #
Генералиссимус
Санкт-Петербург
Награды:
Группа: Проверенные
Город: Санкт-Петербург
Сообщений: 11323
Репутация:
Статус: Offline
ЦитатаKandela ()
СБЦП07-1-8-А
Название сборника напишите. Не у всех есть Гранд-смета
Дата: Среда, 26.02.2014, 07:15 | Сообщение #
Сметчик
Оренбург
Награды:
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация:
Статус: Offline
ЦитатаKandela ()
у меня нет СБЦ "Коммунальные сети и сооружения" 2014 года
их ни у кого нет
Дата: Четверг, 27.02.2014, 04:52 | Сообщение #
Сержант
Хабаровск
Награды:
Группа: Проверенные
Город: Хабаровск
Сообщений: 22
Репутация:
Статус: Offline
Нашла ответы на свои вопросы, может кому-то будет полезным.
Применительно к Гранд-смете, Смета на проектирование составляется путем введения видоизмененной формулы экстраполяции и интерполяции. Для этого F3 - Вкладка коэф-ты - Добавить формулу. Сама формула: 1)в случае, когда в таблице Справочника базовых цен приведено только значение "a", а показатель меньше заданного в таблице ПЗ=ПЗ-(А1-ПЗ)/(Х1-Х)*(Х-Хзад)*0,6-ПЗ 2)в случае, когда в таблице Справочника базовых цен приведено только значение "a", а показатель больше заданного в таблице ПЗ=ПЗ+(А1-ПЗ)/(Х1-Х)*(Хзад-Х)-ПЗ 3)когда показатель задания меньше мин. значения в таблице расценок или больше макс. значения в таблице расценок ПЗ=ПЗ*(0,4*Хmin(или max)+0,6*Хзад)-ПЗ
Примечание: Коэффициенты в «ГРАНД-Смете», которые вводятся в виде формулы, всегда считают надбавку, т.е. сколько надо добавить/отнять к исходному значению. Именно поэтому в формуле и написано -ПЗ, чтобы не было двойного учета исходного значения.
Для наглядности в программе Гранд-Смета есть Шаблоны (Создать-Шаблоны-Проектные работы-Шаблон экстраполяции/интерполяции) - там можно посмотреть на некоторых расценках эти формулы.
Сообщение отредактировал Kandela - Четверг, 27.02.2014, 04:57
Дата: Четверг, 27.02.2014, 11:23 | Сообщение #
Генералиссимус
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 1623
Репутация:
Статус: Offline
Да я что-то с годами последнее время пролетаю =) Простите, конечно 2012.
ЦитатаKandela ()
по поводу замены расценки СБЦП02-1-14-А на СБЦП07-1-8-А или на СБЦП07-1-10-А - это другой способ прокладки.
не очень понял - асбестоцементные трубы только для прокола?
Дата: Вторник, 09.01.2018, 06:09 | Сообщение #
Сержант
Награды:
Группа: Проверенные
Сообщений: 24
Репутация:
Статус: Offline
Братцы, при составлении смет на строительство многие включают стоимость ПИР (обеих стадий) в ССР, плюс затраты на экспертизу. Вопрос ЗАЧЕМ, если смета дается на готовый проект с заключением экспертизы?
Дата: Вторник, 09.01.2018, 06:25 | Сообщение #
Сметчик
Оренбург
Награды:
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация:
Статус: Offline
Цитатаiv7310 ()
Братцы, при составлении смет на строительство многие включают стоимость ПИР (обеих стадий) в ССР, плюс затраты на экспертизу.Вопрос ЗАЧЕМ, если смета дается на готовый проект с заключением экспертизы?
МДС81-35.2004 4.89. В главу 12 «Проектные и изыскательские работы, авторский надзор»включаются (в графы 7 и 8) средства на:... дальше буквы ищите сами.
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
