Знающие люди, подскажите, пожалуйста, можно ли в РИКе поменять вид работ для всех смет, входящих в стройку сразу? Поскольку транспортные расходы берутся из старой базы ТСНБ респ. Коми, то оказывается автоматом к ним ставится вид работ "Общестроительные". А эта расценка есть почти в каждой локальной смете. Нет ли способа поменять вид работ к этим расценкам на "Транспортные" во всей смете разом? Спасибо.
Дата: Суббота, 01.06.2013, 18:32 | Сообщение #
Генералиссимус
Кемерово
Награды:
Группа: Проверенные
Город: Кемерово
Сообщений: 11640
Репутация:
Статус: Offline
Цитата (sova7755)
можно ли в РИКе поменять вид работ для всех смет, входящих в стройку сразу?
Встаем мышью на стройку и меняем - в меню "Правка"
Добавлено (01.06.2013, 18:32) --------------------------------------------- sova7755, а вот вторую часть вопроса как-то трудно понять. Вы хотите заменить определитель "Общестроительные" на определитель "Транспортные"?
Дата: Суббота, 01.06.2013, 18:37 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 5857
Репутация:
Статус: Offline
Цитата (sova7755)
можно ли в РИКе поменять вид работ для всех смет, входящих в стройку сразу? Поскольку транспортные расходы берутся из старой базы ТСНБ респ. Коми, то оказывается автоматом к ним ставится вид работ "Общестроительные". А эта расценка есть почти в каждой локальной смете. Нет ли способа поменять вид работ к этим расценкам на "Транспортные" во всей смете разом?
Какой-то сумбур и мало смысла...
Создается впечатление, что Вы перепутали "Вид работ" для Стройки/Объекта/Локальной сметы и "Определитель" для расценки/ресурса: • Выбор варианта вида работ служит для задания параметров для автоматического ввода РИКом НР и СП в смету, в соответствии с принятым видом работ. Может быть установлен с уровня Стройки/Объекта/Локальной сметы. • Определитель расценки присваивается при вводе расценки автоматически (из СНБ), увидеть значение определителя и при необходимости - отредактировать его можно в режиме "Текущая запись" окна "Локальная смета". Определитель нужен для правильной разбивки по видам работ в концовке сметы и для применения начислений (например, для оборудования Н22, Н23, Н24, Н25 и т.д.)
Расценки на перевозку грузов всегда имели определитель "12. Транспортные расходы" – и предыдущей редакции и в новой редакции. НРСП сидит в цене на перевозки. И раньше и сейчас эти затраты входят в итоги и относятся к стоимости общестроительных работ (к СМР).
Поэтому сходите на перерыв – отдохните, попейте чайку, соберитесь с мыслями и сформулируйте вопрос более четко и внятно – что же Вы всё-таки хотите?.
Дата: Суббота, 01.06.2013, 19:16 | Сообщение #
Подполковник
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 120
Репутация:
Статус: Offline
Цитата (av_00)
Создается впечатление, что Вы перепутали "Вид работ" для Стройки/Объекта/Локальной сметы и "Определитель" для расценки/ресурса:
Вы абсолютно правы, перепутала. Извините. Конечно мне нужно поменять "определитель". У меня шифр расценки на перевозку грузов отображается красным шрифтом, как расценка из другой базы и определитель автоматически ставится "1:общестроительные работы". Мне кажется это неправильно, а поскольку к моменту нерадостного открытия смет набрано уже достаточно много, а времени до сдачи, наоборот - мало, вручную перебивать определитель не хочется, понадеялась, вдруг есть волшебная кнопка).
Добавлено (01.06.2013, 19:16) --------------------------------------------- Galina53, как верно заметил av_00, я запуталась, и сформулировала вопрос неверно, извините, пожалуйста.
Дата: Суббота, 01.06.2013, 19:17 | Сообщение #
Генералиссимус
Кемерово
Награды:
Группа: Проверенные
Город: Кемерово
Сообщений: 11640
Репутация:
Статус: Offline
Цитата (sova7755)
Вы абсолютно правы, перепутала
Тогда получается, что и вот здесь тоже перепутали?:
Цитата (sova7755)
Нет ли способа поменять вид работ к этим расценкам на "Транспортные" во всей смете разом?
Вряд ли в одной смете много позиций, в которых определитель "Общестроительные" надо поменять на "Транспортные". Наверно вы хотите поменять определитель для всех смет в стройке? А для этого
Цитата (sova7755)
волшебная кнопка
вряд ли найдется.
Дата: Суббота, 01.06.2013, 19:46 | Сообщение #
Подполковник
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 120
Репутация:
Статус: Offline
Galina53, да для всех смет. Жаль, что нет такой кнопки. Спасибо Вам за помощь.
Дата: Суббота, 01.06.2013, 22:33 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 5857
Репутация:
Статус: Offline
Цитата (sova7755)
шифр расценки на перевозку грузов отображается красным шрифтом, как расценка из другой базы
так и должно быть
Цитата (sova7755)
определитель автоматически ставится "1:общестроительные работы"
а в этом сомневаюсь, определитель – это параметр расценки/ресурса, заданный в СНБ и автоматически слететь (установиться) не может (так же как наименование, шифр, ед.измер...). Непонятна причина, почему это произошло. Если в смету, созданную на СНБ эталон вставить расценку из сборника на перевозки СНБ старой редакции, то определитель этой расценки останется "родной" – такой, который был присвоен ей в СНБ (старой редакции в данном случае). Плюньте и не занимайтесь мартышкиным трудом по замене определителя во всех сметах – хоть это и неправильно, но это никак не повлияет на расчетную часть.
Дата: Воскресенье, 02.06.2013, 00:07 | Сообщение #
Генералиссимус
Тюмень
Награды:
Группа: Модераторы
Город: Тюмень
Сообщений: 5416
Репутация:
Статус: Offline
Цитата (av_00)
Плюньте и не занимайтесь мартышкиным трудом по замене определителя во всех сметах – хоть это и неправильно, но это никак не повлияет на расчетную часть.
ну вот здесь я не согласна. смотря в какой базе работать, в янао зависит. но, например, у меня определителя
Цитата (av_00)
"12. Транспортные расходы"
не так много и заменить их не такой большой труд, даже в нескольких сметах, имхо. правда, в дорожном строительстве, транспортных расценок может оказаться больше. а вот с оборудованием я уже замучилась. определитель автоматически устанавливается только у малой части расценок (корректирую сметы в старой базе. по нормативному сборнику отпускных цен). в большинстве случаев - установка вручную, в каждой расценке. а если спецификация у меня более 100 страниц, то времени на задание вида - "14. оборудование", уходит значительное. av_00, может существует "волшебная" кнопка, задать определитель один раз на все позиции?
Дата: Воскресенье, 02.06.2013, 06:41 | Сообщение #
Генералиссимус
Кемерово
Награды:
Группа: Проверенные
Город: Кемерово
Сообщений: 11640
Репутация:
Статус: Offline
Цитата (av_00)
Если в смету, созданную на СНБ эталон вставить расценку из сборника на перевозки СНБ старой редакции, то определитель этой расценки останется "родной" – такой, который был присвоен ей в СНБ (старой редакции в данном случае).
Нет, sova7755 была права, определитель меняется, и именно на "общестроительные". Проверено!
Сообщение отредактировал Galina53 - Воскресенье, 02.06.2013, 06:41
Дата: Воскресенье, 02.06.2013, 14:15 | Сообщение #
Подполковник
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 120
Репутация:
Статус: Offline
Цитата (Galina53)
Нет, sova7755 была права, определитель меняется, и именно на "общестроительные". Проверено!
Нет, sova7755 была права, определитель меняется, и именно на "общестроительные". Проверено!
Вот!)
Дата: Воскресенье, 02.06.2013, 14:33 | Сообщение #
Генералиссимус
Кемерово
Награды:
Группа: Проверенные
Город: Кемерово
Сообщений: 11640
Репутация:
Статус: Offline
Цитата (Марика)
av_00, может существует "волшебная" кнопка, задать определитель один раз на все позиции?
Если в пределах одной сметы, то ведь есть кнопки Копировать/Вставить значение определителя. Или вопрос не в этом?
Дата: Воскресенье, 02.06.2013, 19:55 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 5857
Репутация:
Статус: Offline
Цитата (Galina53)
sova7755 была права, определитель меняется, и именно на "общестроительные". Проверено!
У меня нормально вставляется.
Ещё раз: • сборники на перевозку имеют определитель 12 и сам по себе он не меняется – только вручную; • если же Вы, говоря о перевозка, в уме подразумеваете расценки на погрузо-разгрузочные работы при автомобильных перевозках, то в старых СНБ сборники на погрузку/разгрузку имеют определитель 1 (они с ресурсами – з/п рабочих, всё правильно), в СНБ эталон – определитель 12 (ресурсы закрыли и всё показывают как ЭММ).
Дата: Воскресенье, 02.06.2013, 21:31 | Сообщение #
Подполковник
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 120
Репутация:
Статус: Offline
av_00, я не могу объяснить, почему, но у меня иначе). У меня шифр Х402-1-20 и определитель "общестроительные работы". Жаль, я не умею выкладывать изображения кусочка программы, как Вы. И ладно. Главное - понятно, что волшебной кнопочки нет)!
Дата: Воскресенье, 02.06.2013, 21:46 | Сообщение #
Генералиссимус
Кемерово
Награды:
Группа: Проверенные
Город: Кемерово
Сообщений: 11640
Репутация:
Статус: Offline
Цитата (av_00)
сборники на перевозку имеют определитель 12 и сам по себе он не меняется – только вручную;

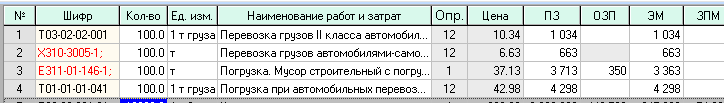

Программу открыть в данный момент не могу. Но может я действительно вместо перевозки - погрузку в смету вставила
У меня шифр Х402-1-20 и определитель "общестроительные работы"
Вот даже как! А Х402-1-20 это что? Точно помню, у меня такого в старой базе не было((
Сообщение отредактировал Galina53 - Воскресенье, 02.06.2013, 21:48
Дата: Воскресенье, 02.06.2013, 22:04 | Сообщение #
Генералиссимус
Тюмень
Награды:
Группа: Модераторы
Город: Тюмень
Сообщений: 5416
Репутация:
Статус: Offline
Цитата (Galina53)
Х402-1-20
Перевозка строительных грузов автомобильным транспортом (кроме массовых навалочных, перевозимых автомобилями самосвалами, а также бетонных и железобетонных изделий, стеновых и перегородочных материалов (кирпич, блоки, камни, плиты, панели), лесоматериалов круглых и пиломатериалов) на расстояние 20 км. (класс груза 1)
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
