В Смете на пусконаладку учитывается наладка в холостую и под нагрузкой. А мне нужно только под нагрузкой. Как это сделать?
Дата: Среда, 18.11.2009, 15:35 | Сообщение #
Генерал-полковник
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 974
Репутация:
Статус: Offline
Оптимально на каждый вид ПНР составить отдельную смету. В итогах сметы, после Итого перед НДС, в лимитированных затратах ввести доли затрат вхолостую и под нагрузкой. Прописать их коэффициентами от Итого, этому Итого присвоив буквенное обозначение. В итоговой сумме пусть участвует только итог вхолостую. Таким образом, остальные итоги - общий по ПНР и ПНР под нагрузкой будут справочными.
Дата: Среда, 18.11.2009, 15:57 | Сообщение #
Лейтенант
Награды:
Группа: Проверенные
Сообщений: 59
Репутация:
Статус: Offline
Неужели в самой программе ничего не предусмотрено для того случая?
Дата: Среда, 18.11.2009, 16:27 | Сообщение #
Генерал-майор
Нижний Новгород
Награды:
Группа: Проверенные
Город: Нижний Новгород
Сообщений: 363
Репутация:
Статус: Offline
Anasteziya, Можно коэффициент в итогах ввести для сметы, общий результат будет корректен.
Дата: Среда, 18.11.2009, 20:49 | Сообщение #
Сержант
Награды:
Группа: Проверенные
Сообщений: 24
Репутация:
Статус: Offline
Anasteziya, посмотри МДС 81-40.2006 г. "Указания по применению федеральных единичных расценок на пусконаладочные работы" табл.№4. Там указаны доли (в %%), в зависимости от №№сборников, на пусконаладочные работы "в холостую" и "под нагрузкой"...
Дата: Четверг, 19.11.2009, 04:03 | Сообщение #
Сметчик
Оренбург
Награды:
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация:
Статус: Offline
Quote (Anasteziya)
Неужели в самой программе ничего не предусмотрено для того случая?

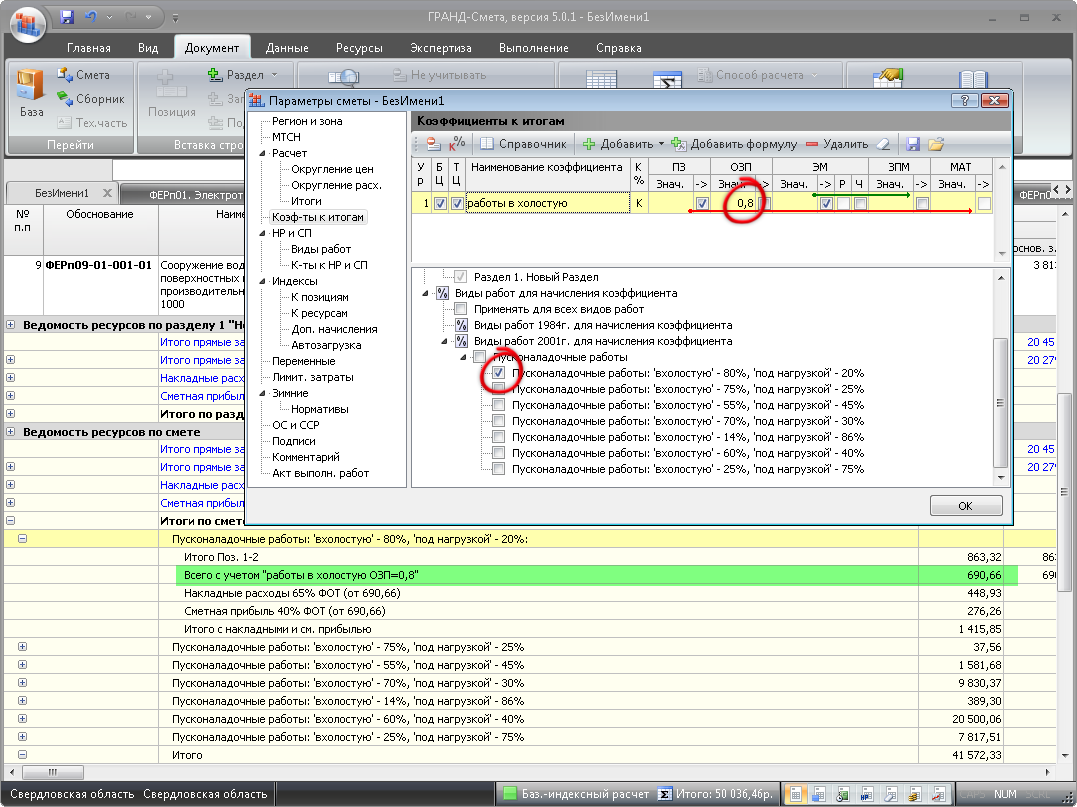

Параметры сметы - Коэффициенты к итогам - Добавить - В колонке К% правой кнопкой щелкнуть на % и в Параметрах снять галочку в "К в виде %" - В поле Наименование коэффициента ввести "ПНР под нагрузкой" - В поле ПЗ ввести 0,2 или 0,3 в зависимости от указанного в МДС.
Дата: Четверг, 19.11.2009, 05:06 | Сообщение #
Сержант
Новосибирск
Награды:
Группа: Проверенные
Город: Новосибирск
Сообщений: 35
Репутация:
Статус: Offline
А в АВС-4 это на автомате. Сразу выделяет работы "в холостую" и под нагрузкой". Остается оставить то, что нужно.
Дата: Четверг, 19.11.2009, 05:50 | Сообщение #
Инженер-сметчик
Симферополь
Награды:
Группа: Модераторы
Город: Симферополь
Сообщений: 7566
Репутация:
Статус: Offline
Quote (Anasteziya)
Неужели в самой программе ничего не предусмотрено для того случая?
Это всё в "самой программе" делается:
Quote (Nord)
Оптимально на каждый вид ПНР составить отдельную смету. В итогах сметы, после Итого перед НДС, в лимитированных затратах ввести доли затрат вхолостую и под нагрузкой. Прописать их коэффициентами от Итого, этому Итого присвоив буквенное обозначение. В итоговой сумме пусть участвует только итог вхолостую. Таким образом, остальные итоги - общий по ПНР и ПНР под нагрузкой будут справочными.
Дата: Четверг, 19.11.2009, 09:21 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 2311
Репутация:
Статус: Offline
лучше делать, как abk63 говорит, т.е. через к-ты. Если сделать как Poloz говорит, то в ОС и ССР попадут не те цифры. По идее, если память не изменяет, то в ОС и ССР должны попадать цифры "вхолостую". "Под нагрузкой" - это уже из другой оперы.
Дата: Пятница, 20.11.2009, 12:01 | Сообщение #
Лейтенант
Награды:
Группа: Проверенные
Сообщений: 59
Репутация:
Статус: Offline
Quote (abk63)
Параметры сметы - Коэффициенты к итогам - Добавить - В колонке К% правой кнопкой щелкнуть на % и в Параметрах снять галочку в "К в виде %" - В поле Наименование коэффициента ввести "ПНР под нагрузкой" - В поле ПЗ ввести 0,2 или 0,3 в зависимости от указанного в МДС.
Сделаю так, но согласитесь это очень не удобно! Если еще учесть что я пользуюсь разными сборниками то % не везде одинаковый! Было бы здорово, если в Гранд смете можно было самим выбирать что нужно, ставить флажки, хочешь по отдельности считай, хочешь все вместе
Сообщение отредактировал Anasteziya - Пятница, 20.11.2009, 12:01
Дата: Пятница, 20.11.2009, 12:06 | Сообщение #
Сметчик
Оренбург
Награды:
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация:
Статус: Offline
Anasteziya, Дальнейшие действия по упрощению. Если начисления разные на работы, разделите по разделам. 1 раздел для 20%, другой для 25. И т.д. И в том же окне, только чуть ниже отметьте галочкой, к какому разделу применить данный коэф, убрав галку из "Применить ко всей смете".
Дата: Пятница, 20.11.2009, 12:34 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 2311
Репутация:
Статус: Offline
Quote (Anasteziya)
Если еще учесть что я пользуюсь разными сборниками то % не везде одинаковый
программа сама разбивает работы по разным видам работ с указанием какой процент для них предусмотрен
Дата: Воскресенье, 22.11.2009, 20:35 | Сообщение #
Лейтенант
Награды:
Группа: Проверенные
Сообщений: 59
Репутация:
Статус: Offline
Quote (mtsn)
программа сама разбивает работы по разным видам работ с указанием какой процент для них предусмотрен
Спасибо за участие,но мой вопрос был как отделить наладку в холостую от наладки под нагрузкой
Дата: Понедельник, 23.11.2009, 03:11 | Сообщение #
Сметчик
Оренбург
Награды:
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация:
Статус: Offline
Anasteziya, может это Вам поможет. Зайдите в параметры сметы и посмотрите как коэффициенты начислены, к каким разделам они применяются. А затем в Итогах раскройте плюсики и проверьте, правильность их начисления. Обратите внимание, что Гранд для расценок 3 и 4 разделов предлагает 100%, но в соответствии с МДС81-40 табл. 4 для расценок 10 отдела 7 сборника разделение идет 50/50.
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
