Nataliavk949, это точно не за счет округления. где-то ошибка в самих позициях.
Дата: Вторник, 14.05.2013, 10:19 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline

в вашей смете ошибка - поз. 14-20 априори не относятся к монтажным работам. это строительные работы. каким образом это поз. 14-20 отнеслись в монтажные работы? Итого Поз. 14-20, 31, 31-35 - монтаж оборудования. по виду работ - в смете как строительные проходят. в итоге - в монтажных сидят.
Дата: Вторник, 14.05.2013, 10:27 | Сообщение #
Рядовой
Саратов
Награды:
Группа: Проверенные
Город: Саратов
Сообщений: 14
Репутация:
Статус: Offline
спасибо, просто смета не моя, а заказчика, я поменять не могу иначе расхождения начнутся( мне нужно вывести абсолютно весь материал из этой сметы, и когда я вывожу ведомость ресурсов у меня не бьются итоги которые я на принтскрине показала) и почему то эта разница начинается с 6-го раздела( возможно в силу своего небольшого опыта я не знаю какие то тонкости(
Дата: Вторник, 14.05.2013, 10:30 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline
тема перенесена в ветку Гранд-сметы
Дата: Вторник, 14.05.2013, 10:34 | Сообщение #
Рядовой
Саратов
Награды:
Группа: Проверенные
Город: Саратов
Сообщений: 14
Репутация:
Статус: Offline
по поводу позиций 14-20, 31 у меня в самом гранде задан монтажный вид работ...
Дата: Вторник, 14.05.2013, 10:36 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline
Цитата (Nataliavk949)
у меня в самом гранде задан монтажный вид работ...
это неверно. я ваш файл открыла - вид работ стандартный задан. для строительных работ.
Дата: Вторник, 14.05.2013, 10:51 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline

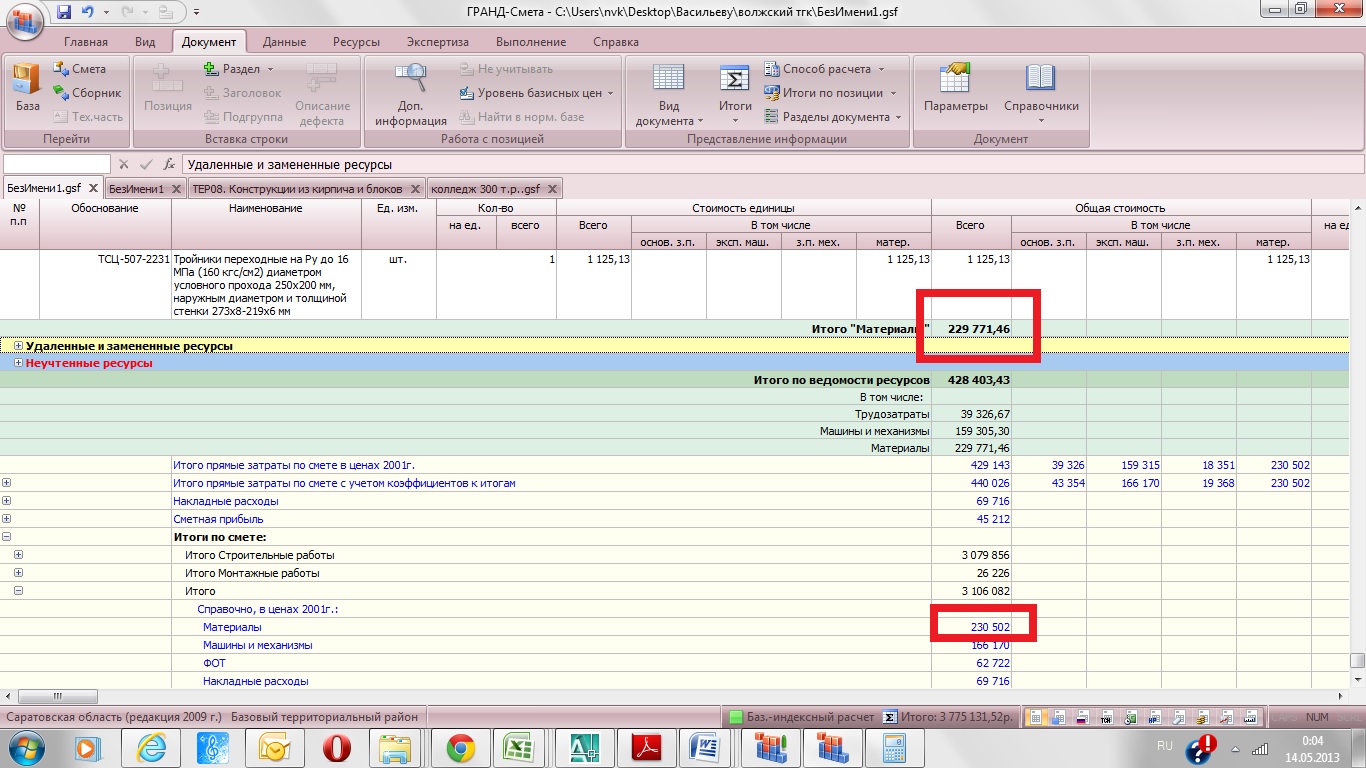

Nataliavk949, п. 6 и 9 - сравните цены, которые в смете и в ресурсной ведомости. они НЕ одинаковы
Дата: Вторник, 14.05.2013, 10:55 | Сообщение #
Генерал-майор
Волгоград
Награды:
Группа: Проверенные
Город: Волгоград
Сообщений: 324
Репутация:
Статус: Offline
Nataliavk949, Разница в цене на материалы получается в тех позициях, где Вы заменяли ресурсы, н-р поз.4,5 в разделе 6. При замене Вы применили коэффициент к поз.5 на материал 1,035, написав, что применяете его к расходу, но реально он применился только к цене. при расчете позиции все получилось правильно: 1,938*1,035*523,16=1049,37, а при выводе списка ресурсов получилось 1,938*523,16=1013,88. Аналогично и другие позиции с заменой и коэффициентами.
Дата: Вторник, 14.05.2013, 10:58 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline
в общем опять те же грабли, о которых я писала разработчикам на форуме.
Дата: Вторник, 14.05.2013, 12:02 | Сообщение #
Генералиссимус
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 2342
Репутация:
Статус: Offline
Цитата (veronika)
в общем опять те же грабли
По сути дела ресурсная ведомость вообще не предназначена для вывода итоговой стоимости материалов или эксплуатации машин – эти данные следует смотреть в локальной смете. А в ресурсной ведомости можно посмотреть расход ресурсов, посмотреть/указать цены отдельных ресурсов… Лучше всего было бы просто убрать оттуда итоговые строки, и тем самым сразу снять массу постоянно повторяющихся вопросов.
Дата: Вторник, 14.05.2013, 12:07 | Сообщение #
Генералиссимус
Волгодонск
Награды:
Группа: Модераторы
Город: Волгодонск
Сообщений: 12793
Репутация:
Статус: Offline
Цитата (whatman)
Лучше всего было бы просто убрать оттуда итоговые строки,
а также цены - базисные и текущие. тогда точно вопросов бы не было. я ж и в эксель могу перекинуть и там просчитать итог... а также просчитать итог с учетом округления - и сравнить с тем что в итоге сметы... а для вывода расхода ресурсов - есть локальная ресурсная ведомость - где расход как общий, так и по позициям, но без цены. Поймите уже - РЕСУРСНАЯ ВЕДОМОСТЬ с КОРРЕКТНЫМИ ценами - НУЖНА пользователям.
Дата: Вторник, 14.05.2013, 13:31 | Сообщение #
Генерал-майор
Волгоград
Награды:
Группа: Проверенные
Город: Волгоград
Сообщений: 324
Репутация:
Статус: Offline
Цитата (whatman)
А в ресурсной ведомости можно посмотреть расход ресурсов, посмотреть/указать цены отдельных ресурсов…
Так вот тут и получается, что как-раз расход и выводится не корректно. Если бы ресурс сидел в "Составе затрат", то при применении коэффициента увеличился бы и расход, см. в примере позиция 5
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
