Здравствуйте. Подскажите, составляю смету на монтаж кабеля и соединительных муфт. Использую автогидроподъемник. Должна ли я в позициях удалить ресурсы подъемных механизмов? Например: ТЕРм08-02-147-13 - удалить Краны на автомобильном ходу при работе на монтаже технологического оборудования 10 т, Домкраты гидравлические, Лебедки электрические, тяговым усилием 156,96 (16) кH (т), Автомобили бортовые грузоподъемностью до 8 т.
"Я отношу себя к хорошим людям, а они приносят меня обратно" (С) "Претензии в свой адрес принимаю один раз в неделю. Вчера" (С) P.S. Работаю в Гранд-смете. в какой повезет...
Использую автогидроподъемник. Должна ли я в позициях удалить ресурсы подъемных механизмов? Например: ТЕРм08-02-147-13 - удалить Краны на автомобильном ходу при работе на монтаже технологического оборудования 10 т, Домкраты гидравлические, Лебедки электрические, тяговым усилием 156,96 (16) кH (т), Автомобили бортовые грузоподъемностью до 8 т.
Вам для чего нужна автовышка? Для перемещения по высоте людей или...грузов или того и другого?
bardak, а это от перевозки не зависит. почему у вас в итоге эксплуатация с минусом - разберитесь с концовкой
"Я отношу себя к хорошим людям, а они приносят меня обратно" (С) "Претензии в свой адрес принимаю один раз в неделю. Вчера" (С) P.S. Работаю в Гранд-смете. в какой повезет...
Galina53, ручками вся концовка заносилась. обратите внимание на титул сметы - он совпадает с базисной ценой, указанной в концовке. т.е. все остальные строки заносились вручную.
"Я отношу себя к хорошим людям, а они приносят меня обратно" (С) "Претензии в свой адрес принимаю один раз в неделю. Вчера" (С) P.S. Работаю в Гранд-смете. в какой повезет...

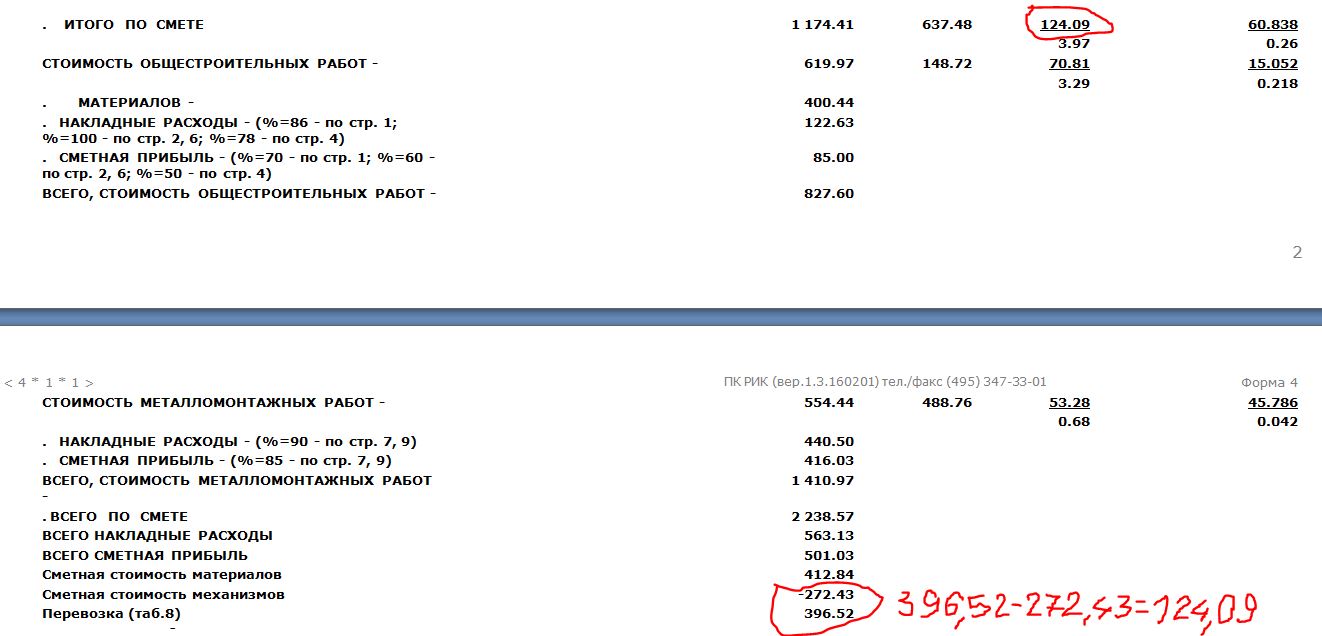

неужели? И как там много? Руками показать, как рыбаки делают, это много сможете? Например в прикрепленной смете (сообщение #5) из девяти позиций перевозка присутствует в поз.3 и поз.4 в сумме 1,58+2,77=4,35, а это если в механизмах – то 4,35/124,09=3,5%, если от ПЗ – то 4,35/1174,41=0,4%, а если от сметной стоимости – то 4,35/2238,57=0,2%. Не очень-то и много, не находите.
А 4 руб. 35 коп. по строкам сметы – это совсем не показатель, что указан в строке концовки: "Перевозка (таб.8) = 396.52" сл-но, начиная со строки "Сметная стоимость механизмов" и всё, что ниже – недостоверно и не стоит напрягаться...
вручную ничего не заносила, выкатил из программы как есть, первый раз такое вижу. Может в программе что-то не так с настройками. Я немного не понимаю, как рассчитывается перевозка по коэффициенту. Прошу извинить за глупые вопросы.
Настройки тут ни при чём, концовка с самодельными строками, отсюда и косяки...
Цитатаbardak ()
Я немного не понимаю, как рассчитывается перевозка по коэффициенту
Если понимаете – это уже хорошо, измените концовку на какую-нибудь базовую, например "Базовый вариант (ФСНБ, ТСНБ, ОСНБ) по видам работ с переходом в текущие цены в концовке (ЭМ по простой формуле)" и посмотрите на "минусы", потом расскажите...
измените концовку на какую-нибудь базовую, например "Базовый вариант (ФСНБ, ТСНБ, ОСНБ) по видам работ с переходом в текущие цены в концовке (ЭМ по простой формуле)" и посмотрите на "минусы", потом расскажите...
так и сделала, минусы ушли, только теперь в концовке не могу выделить перевозку. в этой концовке перевозка как рассчитывается?
так и сделала, минусы ушли, только теперь в концовке не могу выделить перевозку. в этой концовке перевозка как рассчитывается?
задавайте вопросы в ветке программы РИК, я вам там отвечу, а здесь давайте не будем мусорить, веть беда у вас от криво сляпанной самодельной концовке...
Добрый день! Прошу помочь!! Наша организация по итогам аукциона заключила контракт на ремонт плиточного покрытия набережной. В аукционной смете была позиция ТЕР27-07-008-07 "Устройство покрытий из гранитных плит тротуаров:шириной более 2,5 м и толщиной 130-150 мм при количестве плит на 1 м2 до 4 шт", где в механизмах учтен "Погрузчик телескопический "MERLO ROTO 30,16 K"" по базисной цене за 1 маш-час 398,44 руб. Фактически подрядчик выполнил эти работы с помощью автокрана "Краны на автомобильном ходу при работе на других видах строительства 16 т" по цене за 1 маш-час 104,15 руб. Теперь заказчик отказывается оплачивать работы, требуя заменить в расценке погрузчик на автокран. Наши замечания о требования методики МДС 81-35.2004 о запрете корректировки расценок игнорирует. Как доказать, что замена механизма в расценке влечет за собой замену и количества м-часов и трудоемкости рабочих?
Согласно п. 4.5 Правил Сметного портала запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
