Усреднённый коэффициент на условия работ
fxДата: Пятница, 15.08.2014, 17:17 | Сообщение # 1
Полковник
Москва
Награды:
2
Группа: Проверенные
Город: Москва
Сообщений: 226
Репутация: 1
Статус: Offline
Здравствуйте ! У меня большой проект - здание целиком, условия работ в разных помещениях разные (где-то есть стеснённость, где-то нет...), в проекте прописано так, как показано на скрине...


Я применяю в смете коэф-т на стеснённость К=0,1*1,2 + 0,9*1,35

Проверяющий говорит, что в МДС не написано, что можно рассчитывать коэф-т на стеснённость таким образом и требует брать либо 1,35 на всё, либо 1,2...

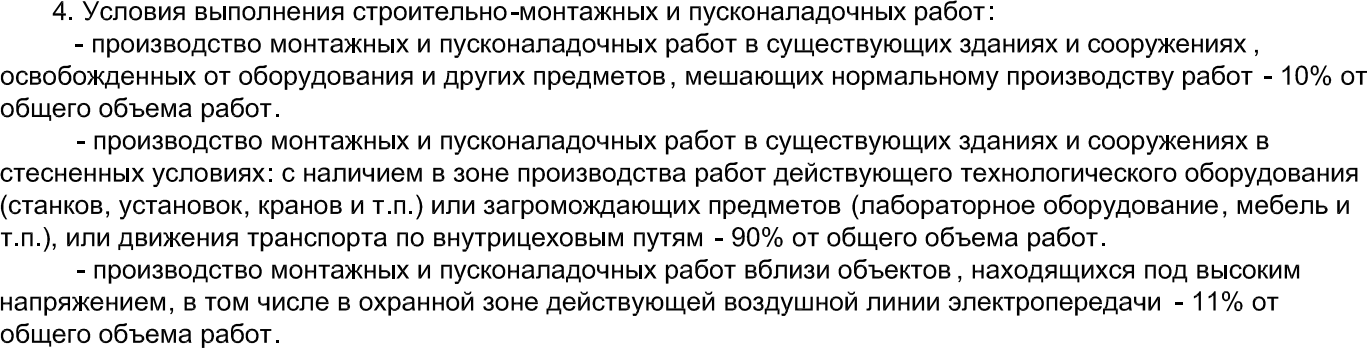

Прикрепления: 5962204.png (195.2 Kb)

PoinwonderlandДата: Пятница, 15.08.2014, 17:19 | Сообщение # 2
Подполковник
Москва
Награды:
0
Группа: Проверенные
Город: Москва
Сообщений: 147
Репутация: 1
Статус: Offline
А Вам надо, чтобы вышло дороже или дешевле? smile


никакой привязанности - поели и разбежались :)

balance1210Дата: Воскресенье, 17.08.2014, 16:58 | Сообщение # 3
Подполковник
Санкт-Петербург
Награды:
3
Группа: Проверенные
Город: Санкт-Петербург
Сообщений: 129
Репутация: 6
Статус: Offline
соглашусь  с заказчиком (в смысле  с проверяющим).

fxДата: Понедельник, 18.08.2014, 09:23 | Сообщение # 4
Полковник
Москва
Награды:
2
Группа: Проверенные
Город: Москва
Сообщений: 226
Репутация: 1
Статус: Offline
Poinwonderland, мне надо так, как у меня сделано smile Ведь это же то же самое, если я сначала в одном разделе объём работ по каждой позиции из спецификации умножу на 0,1 и применю к этому разделу коэф-т на стеснённость 1,2; а потом следом создам в смете такой же раздел, объёмы работ умножу на 0,9 и применю к разделу К=1,35 на стесн, они же всё равно сложатся в итогах...

PoinwonderlandДата: Понедельник, 18.08.2014, 09:26 | Сообщение # 5
Подполковник
Москва
Награды:
0
Группа: Проверенные
Город: Москва
Сообщений: 147
Репутация: 1
Статус: Offline
Ну так и сделайте
Цитата fx ()
сначала в одном разделе объём работ по каждой позиции из спецификации умножу на 0,1 и применю к этому разделу коэф-т на стеснённость 1,2; а потом следом создам в смете такой же раздел, объёмы работ умножу на 0,9 и применю к разделу К=1,35 на стесн


никакой привязанности - поели и разбежались :)

fxДата: Понедельник, 18.08.2014, 09:31 | Сообщение # 6
Полковник
Москва
Награды:
2
Группа: Проверенные
Город: Москва
Сообщений: 226
Репутация: 1
Статус: Offline
Неохота  biggrin И так смета 250 листов, а так вообще будет...

LeonidДата: Понедельник, 18.08.2014, 09:31 | Сообщение # 7
Генералиссимус
Москва
Награды:
48
Группа: Проверенные
Город: Москва
Сообщений: 1433
Репутация: 96
Статус: Offline
Цитата fx ()
мне надо так, как у меня сделано
У Вас сделано не верно. Не корректно так объединять коэффициент, даже с той точки зрения что на объекте бывает 2-3-4-5 субчиков и каждый выполняет какой-то отдельный объем работ.

Кроме того, возможно я что-то не понял, но согласно Вашему проекту
Цитата fx ()
в проекте прописано так, как показано на скрине
у Вас
10% попадают под 1,2 - "Производство строительных и других работ в существующих зданиях и сооружениях, освобожденных от
оборудования и других предметов, мешающих нормальному производству работ",
90% под 1,35.
и еще дополнительно эти работы в объеме 11% под напряжение 1,2.

Т.е. как я понимаю часть работ у Вас будет 1,2 и 1,35 (89% работ), а часть работ 1,2х1,2 или 1,35х1,2 (11% работ). А вот как разделить Вам виднее, т.к. у Вас проект на руках.

DmitriiДата: Понедельник, 18.08.2014, 09:41 | Сообщение # 8
Полковник
Санкт-Петербург
Награды:
7
Группа: Проверенные
Город: Санкт-Петербург
Сообщений: 171
Репутация: 14
Статус: Offline
fx, вы вообще как применяете 1,2 и 1,35? судя по Вашим высказываниям:

1) "Я применяю в смете коэф-т на стеснённость К=0,1*1,2 + 0,9*1,35"
2) "Ведь это же то же самое, если я сначала в одном разделе объём работ по каждой позиции из спецификации умножу на 0,1 и применю к этому разделу коэф-т на стеснённость 1,2; а потом следом создам в смете такой же раздел, объёмы работ умножу на 0,9 и применю к разделу К=1,35 на стесн, они же всё равно сложатся в итогах..."
1 и 2 не тоже самое, если только Вы к прямым затратам эти коэф. не берете.............

LeonidДата: Понедельник, 18.08.2014, 09:57 | Сообщение # 9
Генералиссимус
Москва
Награды:
48
Группа: Проверенные
Город: Москва
Сообщений: 1433
Репутация: 96
Статус: Offline
Цитата Dmitrii ()
1 и 2 не тоже самое
1 и 2 математически тоже самое, но делать так нельзя. Кроме того fx, разберитесь с К=1,2 на работы под напряжением.

fxДата: Понедельник, 18.08.2014, 10:23 | Сообщение # 10
Полковник
Москва
Награды:
2
Группа: Проверенные
Город: Москва
Сообщений: 226
Репутация: 1
Статус: Offline
Leonid, спасибо за вдумчивый ответ, буду разбираться...

DmitriiДата: Понедельник, 18.08.2014, 13:29 | Сообщение # 11
Полковник
Санкт-Петербург
Награды:
7
Группа: Проверенные
Город: Санкт-Петербург
Сообщений: 171
Репутация: 14
Статус: Offline
Leonid, может я недопонял товарища fx.
Но разве математически в первом случае применить коэф-ы только к ОЗП и ЭМ, а во втором умножить на 0,1 и 0,9 объемы работ, то будет то же самое? ведь материалы дадут разницу.

LeonidДата: Понедельник, 18.08.2014, 14:02 | Сообщение # 12
Генералиссимус
Москва
Награды:
48
Группа: Проверенные
Город: Москва
Сообщений: 1433
Репутация: 96
Статус: Offline
Цитата Dmitrii ()
Но разве математически в первом случае применить коэф-ы только к ОЗП и ЭМ, а во втором умножить на 0,1 и 0,9 объемы работ, то будет то же самое?
Математически да.

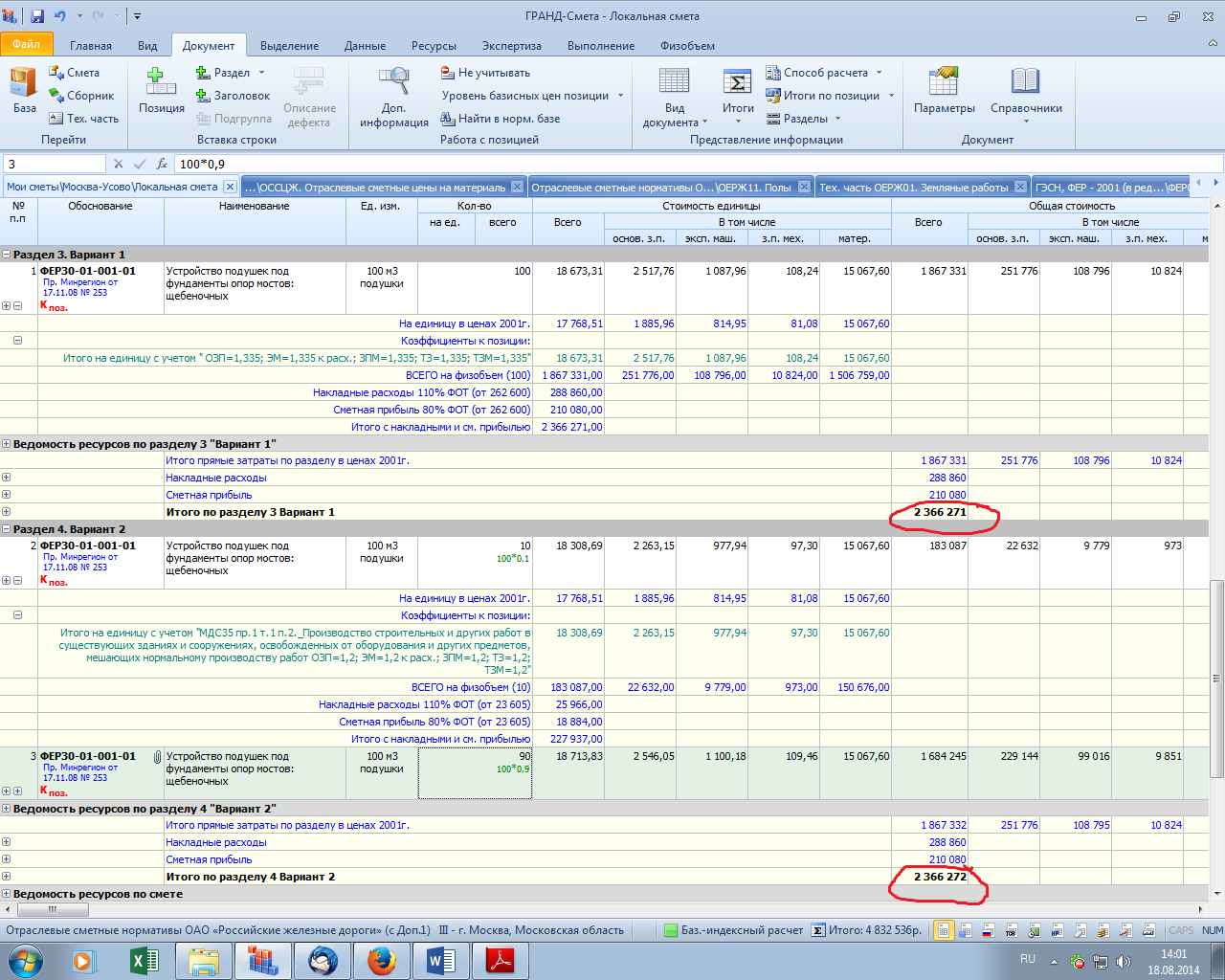

Пример (1. вариант К=1,335 , 2 вариант разделение объемов):
Прикрепления: 7569795.png (156.3 Kb)

DmitriiДата: Понедельник, 18.08.2014, 14:20 | Сообщение # 13
Полковник
Санкт-Петербург
Награды:
7
Группа: Проверенные
Город: Санкт-Петербург
Сообщений: 171
Репутация: 14
Статус: Offline
Leonid, спасибо, врубился. Я понял ситуацию не так.

  • Страница 1 из 1
  • 1
Поиск:

Сервисы



Телеграмм чат


Администратор
icq: 264-585-675
e-mail: [email protected]
web: www.semushin.name


Согласно п. 4.5 Правил Сметного портала запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
Семушин А.А.
