повторные ПНР
nastylДата: Среда, 18.03.2015, 09:49 | Сообщение # 1
Рядовой
Ростов-на-Дону
Награды:
0
Группа: Пользователи
Город: Ростов-на-Дону
Сообщений: 4
Репутация: 0
Статус: Offline
Смонтированное и налаженное оборудование стояло 4 года без напряжения и требует наладки в объеме "новое включение", а заказчик утверждает, что это повторная наладка с к=0,5. Как доказать обратное? не могу найти где в РД или в других документах прописана четко ситуация с таким оборудованием, везде или новое оборудование или отработавшее какое-либо время.

ПровокатoрДата: Суббота, 21.03.2015, 12:18 | Сообщение # 2
Генерал-майор
Москва
Награды:
6
Группа: Проверенные
Город: Москва
Сообщений: 352
Репутация: 25
Статус: Offline
nastyl, МДС 40 п  5.4.5. В сводной смете должен предусматриваться резерв средств на непредвиденные работы и затраты, предназначенный для возмещения стоимости:- дополнительных или повторных работ, потребность в которых возникает в период ввода предприятия, здания, сооружения в эксплуатацию;5.5.8. Сметы на повторные и дополнительные пусконаладочные работы (п. 2.6)составляются отдельно от основных локальных смет. Затраты на повторное выполнение пусконаладочных работ для исправления брака или отступлений от технологии производства работ в указанные сметы не включаются
2.6. При выполнении повторных пусконаладочных работ (до сдачи объекта в эксплуатацию) к расценкам соответствующих видов оборудования (работ) необходимо применять коэффициенты,приведенные в технических частях или вводных указаниях сборников.Под повторным выполнением пусконаладочных работ следует понимать работы, вызванные изменением технологического процесса, режима работы оборудования, что связано с частичным изменением проекта, а также вынужденной заменой оборудования. Необходимость в повторном выполнении работдолжна подтверждаться обоснованным заданием (письмом) заказчика.
вот поди  и разберись тут... то есть получается что непредвиденными заказчик уже заплатил (если таковые были) ..  так же прикрепляю

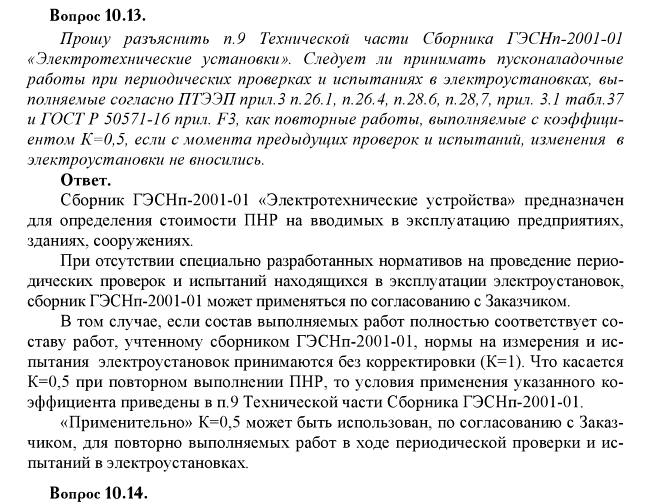

Прикрепления: 5250404.jpg (257.1 Kb)


https://www.facebook.com/profile.php?id=100026513626601 https://twitter.com/lashkov_74

Сообщение отредактировал Провокатoр - Суббота, 21.03.2015, 12:19

abk63Дата: Суббота, 21.03.2015, 12:25 | Сообщение # 3
Сметчик
Оренбург
Награды:
413
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация: 740
Статус: Offline
Цитата nastyl ()
Смонтированное и налаженное оборудование стояло 4 года без напряжения и требует наладки в объеме "новое включение", а заказчик утверждает, что это повторная наладка с к=0,5.
у вас как минимум коэф 1,5 должен быть, т.к. придется кучу перемонтажа делать, во всяком случае в отношении КИПиА


Сметная лавка. Беседы о сметах и не только...
Сметный портал в ТГ
Сметчикам - про ПИР, ПНР и не только...

  • Страница 1 из 1
  • 1
Поиск:

Сервисы



Телеграмм чат


Администратор
icq: 264-585-675
e-mail: [email protected]
web: www.semushin.name


Согласно п. 4.5 Правил Сметного портала запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
Семушин А.А.
Яндекс.Метрика
