1.сначала нужно сменить в текущей смете префиксы с ФЕР на ГЭСН. не меняя самой базы. т.е. оставляем выбранной базу 2020
ага, теперь понятно. Спасибо
Дата: Воскресенье, 05.11.2023, 14:13 | Сообщение #
Подполковник
Награды:
Группа: Проверенные
Сообщений: 146
Репутация:
Статус: Offline
ЦитатаSmetniy ()
Во всех остальных случаях всё делается по пожеланиям заказчика
Не спорю, если финансирование не бюджетное, то заказчик может выкатить хотелки. Не понятно, почему программа, написанная на основании нормативов и методик, должна удовлетворять каждой единичной хотелке?
Дата: Понедельник, 06.11.2023, 13:08 | Сообщение #
Генералиссимус
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 2348
Репутация:
Статус: Offline
Цитата4acTHuk ()
почему программа, написанная на основании нормативов и методик, должна удовлетворять каждой единичной хотелке?
Золотые слова, Юрий Венедиктович (с)
Дата: Вторник, 07.11.2023, 07:34 | Сообщение #
Лейтенант
Омск
Награды:
Группа: Проверенные
Город: Омск
Сообщений: 61
Репутация:
Статус: Offline

Здравствуйте. при групповой замене наименования объекта пересохраняются сметы и в конъюнктурном анализе слетают некоторые данные по поставщикам. Приходится вручную в каждой смете и КА править наименование объекта, чтобы ничего не потерялось. Просьба исправить данную ошибку. ГС 2023.2 с самыми последними обновлениями
Дата: Вторник, 07.11.2023, 09:47 | Сообщение #
Генералиссимус
Новосибирск
Награды:
Группа: Проверенные
Город: Новосибирск
Сообщений: 2099
Репутация:
Статус: Offline
Цитата4acTHuk ()
Не спорю, если финансирование не бюджетное, то заказчик может выкатить хотелки. Не понятно, почему программа, написанная на основании нормативов и методик, должна удовлетворять каждой единичной хотелке?

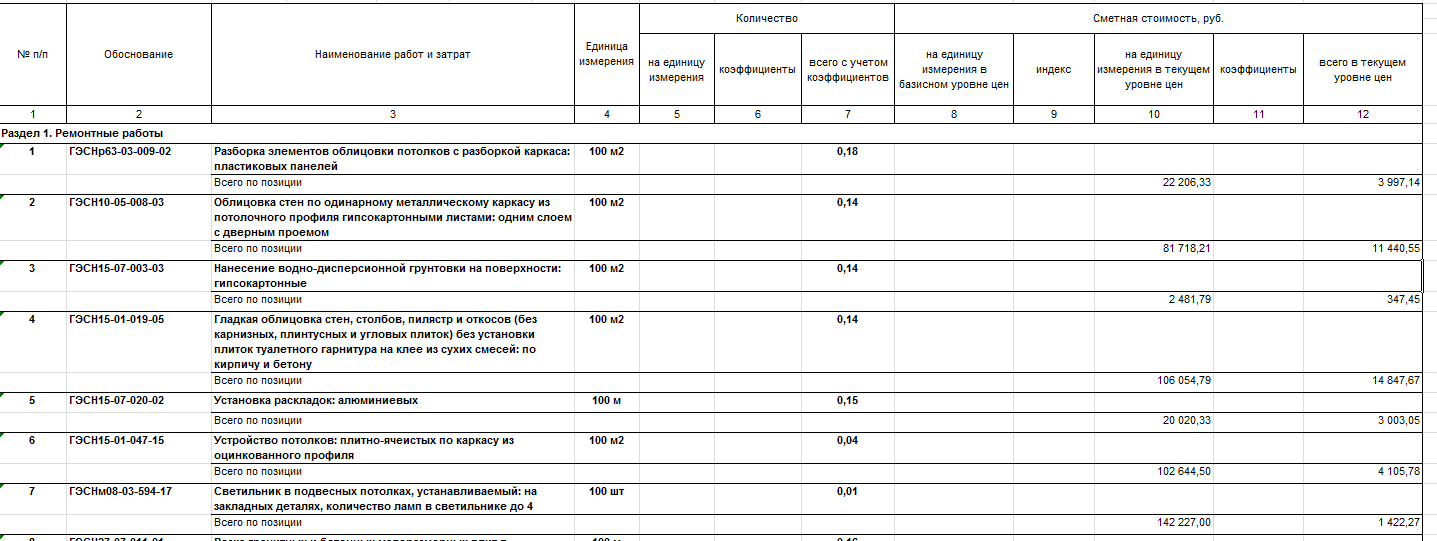

не должна, но на практике "хотелки" всё же удовлетворяются в программе. Взять, например, галку "отклонение от 2020 методике". А МДС-35 вспомните, там одна единственная форма локальной сметы для БИМ , в программе же их десятки, это же всё были чьи-то хотелки
Добавлено (07.11.2023, 12:08) --------------------------------------------- А есть где-нибудь в программе возможность быстро узнать количество открытых документов ?
Дата: Вторник, 07.11.2023, 12:48 | Сообщение #
Генералиссимус
Москва
Награды:
Группа: Проверенные
Город: Москва
Сообщений: 2348
Репутация:
Статус: Offline
ЦитатаSmetniy ()
возможность быстро узнать количество открытых документов
Если перейти в режим печати («Файл → Печать»), там в заголовке будет указано, сколько открыто документов.
Дата: Среда, 08.11.2023, 09:56 | Сообщение #
Генералиссимус
Награды:
Группа: Проверенные
Сообщений: 2319
Репутация:
Статус: Offline
ЦитатаSmetniy ()
на практике "хотелки" всё же удовлетворяются в программе
удовлетворяются либо востребованные "хотелки"... либо имеющие экономический эффект.
Дата: Среда, 08.11.2023, 10:03 | Сообщение #
Генерал-майор
Санкт-Петербург
Награды:
Группа: Проверенные
Город: Санкт-Петербург
Сообщений: 260
Репутация:
Статус: Offline

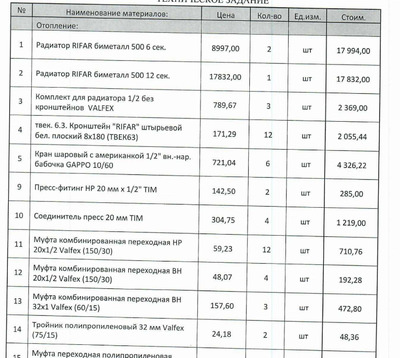

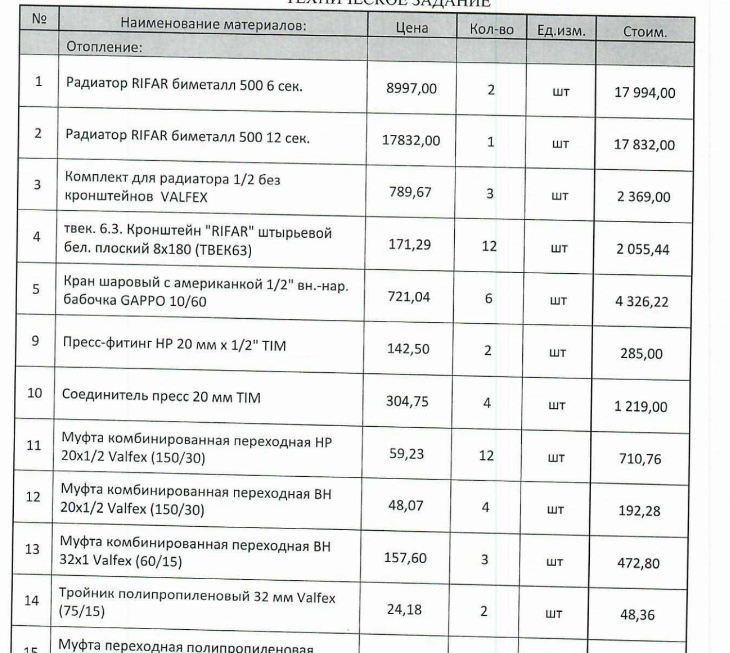

Здравствуйте! Может есть в гранде какая-то упрощенная форма для БИМ сметы. По типу Название, ед., объем, цена, стоимость? Чтобы выгрузить сразу без колхоза... Типа коммерческой сметы что-то:
Здравствуйте! Может есть в гранде какая-то упрощенная форма для БИМ сметы. По типу Название, ед., объем, цена, стоимость? Чтобы выгрузить сразу без колхоза...Типа коммерческой сметы что-то:
у АЙТАТ есть такая форма. в принципе можно галочками поиграть чтобы получить такое
в принципе можно галочками поиграть чтобы получить такое
ну галочками то понятно )
Дата: Четверг, 09.11.2023, 12:01 | Сообщение #
Генералиссимус
Ростов-на-Дону
Награды:
Группа: Проверенные
Город: Ростов-на-Дону
Сообщений: 1495
Репутация:
Статус: Offline

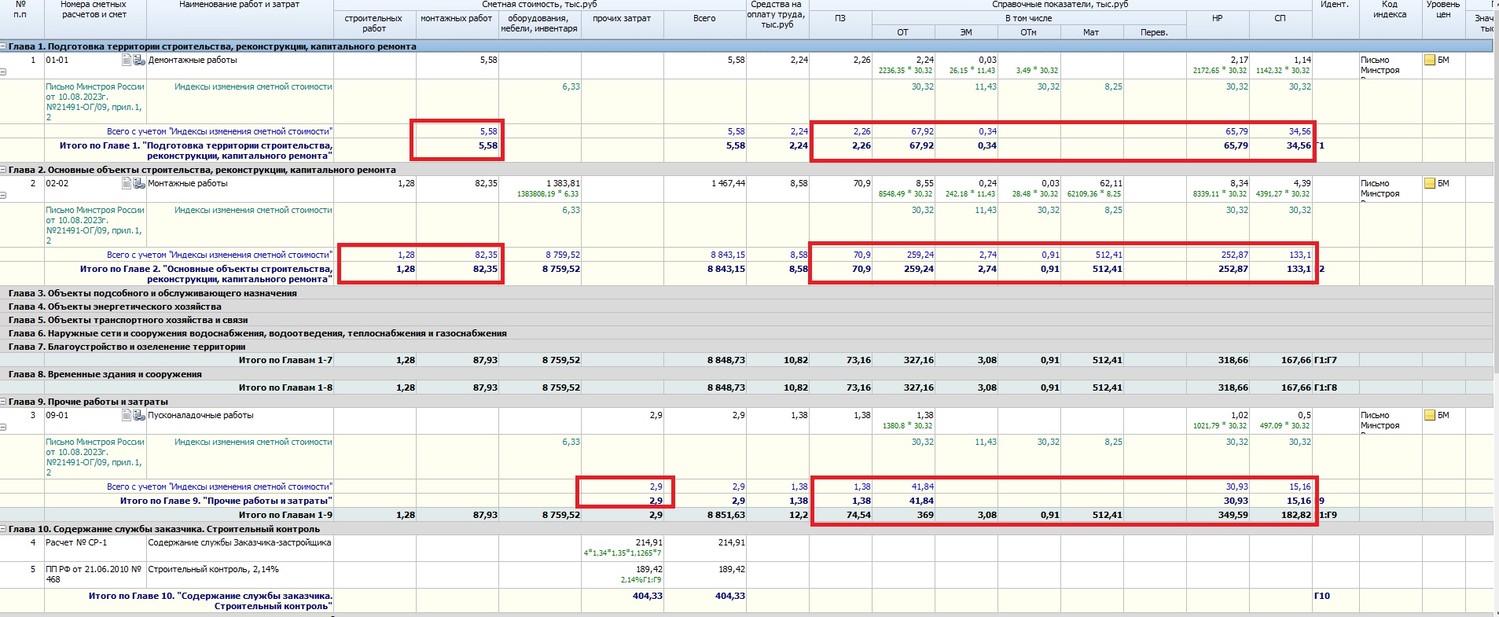

Доброго дня) Прошу помощи со ССРСС - или в нем не хватает кнопочек, или я не могу понять принципы расчета. В итоги расчета почему-то не берутся проиндексированные по составляющим прямых затрат ОЗП, ЭМ, МАТ и НР с СП. Только оборудование индексируется, работы остаются в базисе... Если составлять порядочный ССРСС с локалками в ТЦ, он показывает вполне корректные суммы с учетом индексов...
Только оборудование индексируется, работы остаются в базисе...
у вас там индекс только для оборудования и стоит... для других колонок индекса нет.
то, что вы ввели значения индексов на , ЭМ, МАТ и НР с СП не приведет к пересчету значений в колонках С М П. т.к. они не связаны между собой.
Дата: Четверг, 09.11.2023, 14:53 | Сообщение #
Генералиссимус
Ростов-на-Дону
Награды:
Группа: Проверенные
Город: Ростов-на-Дону
Сообщений: 1495
Репутация:
Статус: Offline
Цитатаmtsn ()
не совсем понятно. где именно не берутся нужным вам значения.
Исходные данные: В ССРСС включены в БЦ ЛСР, пересчитанные в ТЦ с применением индексов по статьям затрат в позициях локальной сметы. Стоимость в БЦ, отраженная в ССРСС, соответствует принятой в ЛСР. При применении индексов пересчета, принятых в локалках, в составе ССРСС пересчитывается оборудование (оно его опознает как индекс), СМР остается в уровне цен базиса и в нем же идет в итоги по ССРСС. Если вручную сбивать результат пересчета в правой стороне ССРСС, он будет соответствовать ЛСР в ТЦ... Как сделать так, чтобы в ССРСС корректно пересчитались данные из ЛСР в ТЦ?
Дополнительно: (как пример) 1я смета (ЛСР) на демонтаж в ТЦ в правой стороне ССРСС пересчитывается от округленных в тысячи до 2 знаков после запятой показателей до 168,61 тыс.руб. Сама локалка в рублях получается на 169724,96 руб. Как сделать пересчет в тыс.руб. и округление после применения индекса?
то, что вы ввели значения индексов на , ЭМ, МАТ и НР с СП не приведет к пересчету значений в колонках С М П. т.к. они не связаны между собой.
Видимо, не увидела ответ(( Если правильно понимаю, техническая возможность выполнения ССРСС в 2х уровнях цен с применением индексов к элементам прямых затрат от базиса отсутствует? И возможность указания таких индексов в составе программной формы ССРСС - не более, чем тренировка внимательности от разработчика?)
Если правильно понимаю, техническая возможность выполнения ССРСС в 2х уровнях цен с применением индексов к элементам прямых затрат от базиса отсутствует?
136. При определении стоимости ресурсным илиресурсно-индексным методом сводный сметный расчет разрабатывается в текущем уровне цен. При определении сметной стоимости базисно-индексным методом одновременно со сводным сметным расчетом в текущем уровне цен разрабатывается отдельный сводный сметный расчет в базисном уровне цен.
И зачем мазохизмом заниматься в извращенной форме???
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
