Дата: Воскресенье, 01.03.2020, 14:38 | Сообщение #
Ценовой инженер
СПб-ЛО
Награды:
Группа: Проверенные
Город: СПб-ЛО
Сообщений: 14460
Репутация:
Статус: Offline
Цитатаnanotank1988 ()
Прикрепления: 02-01-11_.xlsx(128.1 Kb)
хм.. разница между п.21 и п.24(мат. поставки )= стоимость работ по ИЗГОТОВЛЕНИЮ и МОНТАЖУ любых узлов .. ну на вычет еще м.б. фитинги россыпью.. Вопрос закрыт..
Дата: Воскресенье, 01.03.2020, 14:38 | Сообщение #
Сметчик
Оренбург
Награды:
Группа: Проверенные
Город: Оренбург
Сообщений: 20512
Репутация:
Статус: Offline
Цитатаnanotank1988 ()
"и ничему вас, сахалинцев, опыт Хорошавина не научил" к чему это?Просто почему я должен свои кровные отдавать кому то.
так у вас из сметы нужно примерно 20% работ убрать как включенных в другие расценки
Дата: Воскресенье, 01.03.2020, 14:39 | Сообщение #
Рядовой
Награды:
Группа: Проверенные
Сообщений: 8
Репутация:
Статус: Offline
у нас 22 стояка против 18 и арматуры в 2 раза больше
азница между п.21 и п.24(мат. поставки )= стоимость работ по ИЗГОТОВЛЕНИЮ и МОНТАЖУ любых узлов .. ну на вычет еще м.б. фитинги россыпью..
Какую расценку , из 16-02-010 ?
Дата: Воскресенье, 01.03.2020, 14:42 | Сообщение #
Ценовой инженер
СПб-ЛО
Награды:
Группа: Проверенные
Город: СПб-ЛО
Сообщений: 14460
Репутация:
Статус: Offline
Цитатаnanotank1988 ()
у нас 22 стояка против 18
это отыгрывается в графе факт. ОБЪЕМ по расценке..
Дата: Воскресенье, 01.03.2020, 14:52 | Сообщение #
Рядовой
Награды:
Группа: Проверенные
Сообщений: 8
Репутация:
Статус: Offline
проблема в том что трудозатраты на сборку этого узла больше чем на просто соединение
Дата: Воскресенье, 01.03.2020, 15:10 | Сообщение #
Ценовой инженер
СПб-ЛО
Награды:
Группа: Проверенные
Город: СПб-ЛО
Сообщений: 14460
Репутация:
Статус: Offline
Бес ппопутал с вашими индексами редакциями баз..
В смете ошибка.
Правильно должно быть к п 21 допом(неучт)

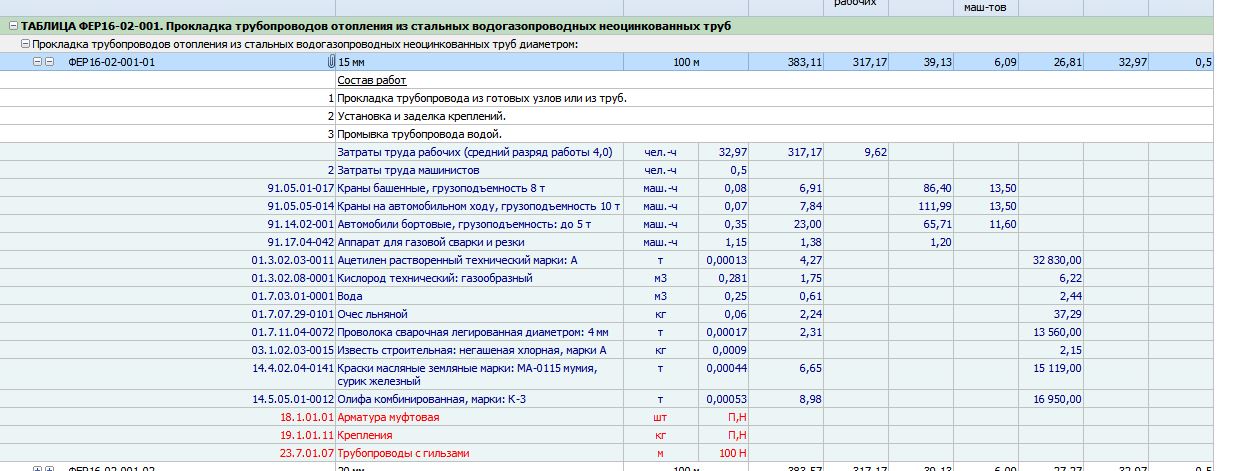

ФССЦ-18.5.13.01-0001 баз цена 19,62 узлы ду 15 на вычет по ФССЦ-23.3.06.05-0001 баз цена 9,2 трубы д 15 = стоимость работ по изготовл.
ФАКТ в смете ФССЦ-23.3.06.02-0001 баз цена трубы ОЦИНК д 15 бц 19,5
дальнейшие действия непредсказуемы.. ШО.. отопление из оцинковки?
Дата: Воскресенье, 01.03.2020, 15:12 | Сообщение #
Рядовой
Награды:
Группа: Проверенные
Сообщений: 8
Репутация:
Статус: Offline
нет. водогазопровод. Я генподрядчику говорил, что нужно еще добавить фссц расценку по готовым узлам. говорят, что они уже внутри расценки и их выносить за расценку как готовый узел не надо
Дата: Воскресенье, 01.03.2020, 15:15 | Сообщение #
Дата: Воскресенье, 01.03.2020, 15:22 | Сообщение #
Рядовой
Награды:
Группа: Проверенные
Сообщений: 8
Репутация:
Статус: Offline
Просто их ПТО прошлепало. Завтра иду к их генеральному. Воевать, потом в РЦЦС и кому то влетит((( не хотелось бы. Но их сметчики не хотят признавать своих ошибок.(((((
Дата: Воскресенье, 01.03.2020, 15:22 | Сообщение #
Ценовой инженер
СПб-ЛО
Награды:
Группа: Проверенные
Город: СПб-ЛО
Сообщений: 14460
Репутация:
Статус: Offline
у вас в смете под расценкойФЕР16-02-001-01 Приказ Минстроя России от 30.12.2016 №1039/пр
Согласно п. 4.5 запрещено размещение материалов попадающих под действие Статьи 1259 и Статьи 1270 ГК РФ, на которые распространяются авторские права правообладателя, без согласования с ним. В случае обнаружения материалов нарушающих права правообладателя просим сообщить через форму обратной связи.
